钢柱脚灌浆料的核心作用是填充钢柱底板与混凝土基础之间的空隙,将上部荷载均匀传递至基础。选择时,需根据设计强度、流动度、施工温度及工期要求,优先选用符合GB/T 50448-2015标准的水泥基灌浆材料,而非普通混凝土。
我在现场见过不少用普通细石混凝土回填柱脚的情况,结果三个月后拆开检查,空隙率超过15%,根本达不到设计承载要求。普通混凝土的收缩率在0.04%到0.06%之间,而钢柱脚底板下的空隙只有30到80毫米,这么薄的层厚,混凝土自身收缩产生的裂缝会直接破坏传力路径。
专用钢柱脚灌浆料的膨胀率可以控制在0.02%到0.05%之间,在塑性阶段和硬化早期都能产生微膨胀,补偿收缩。以某电厂汽机基础钢柱脚项目为例,当时环境温度28度,湿度65%,我们用了24小时膨胀率0.03%的灌浆料,28天龄期取芯检测,与底板接触面粘结强度达到2.8兆帕,没有出现脱空。
普通砂浆的流动度一般在200毫米左右,而钢柱脚底板下往往有密集的地脚螺栓和加劲肋,灌浆料需要流过这些障碍物。国标GB/T 50448-2015要求灌浆料的流动度初始值不低于260毫米,30分钟保留值不低于230毫米,普通砂浆根本达不到这个指标。
第一个坑是只看标号不看流动度。某钢结构厂房项目,采购了标号C60的灌浆料,但没注意流动度只有240毫米。现场灌浆时,因为底板下螺栓群密集,材料流不到位,最后人工补灌了三次,强度出现分层。实测结果显示,靠近灌浆口的试块强度68兆帕,远端只有41兆帕,差了将近40%。
第二个坑是忽视环境温度对凝结时间的影响。2023年冬天,一个北方桥梁支座项目,环境温度降到零下5度,施工队还按夏季配方加水搅拌。结果灌浆后12小时还没初凝,第二天表面结冰,强度直接报废。正确的做法是,当温度低于5度时,必须选用低温型灌浆料,或者用温水拌合,水温控制在30到40度之间。
第三个坑是贪便宜用早强剂自己调配。有个施工单位为了赶工期,在普通灌浆料里额外加了氯化钙早强剂,早期强度确实上去了,1天达到30兆帕,但28天强度反而倒缩到45兆帕,而且钢筋出现了锈蚀。专用灌浆料的早强组分是经过相容性试验的,自己乱加添加剂会破坏体系平衡。
支模是第一关。模板必须支设严密,尤其是底板四周的缝隙要用密封胶带封堵,防止漏浆。我见过一个项目,模板底部没封严,灌浆时漏掉了将近三分之一的料,最后底板下全是蜂窝。模板顶部要高出底板面至少50毫米,方便排气和补浆。

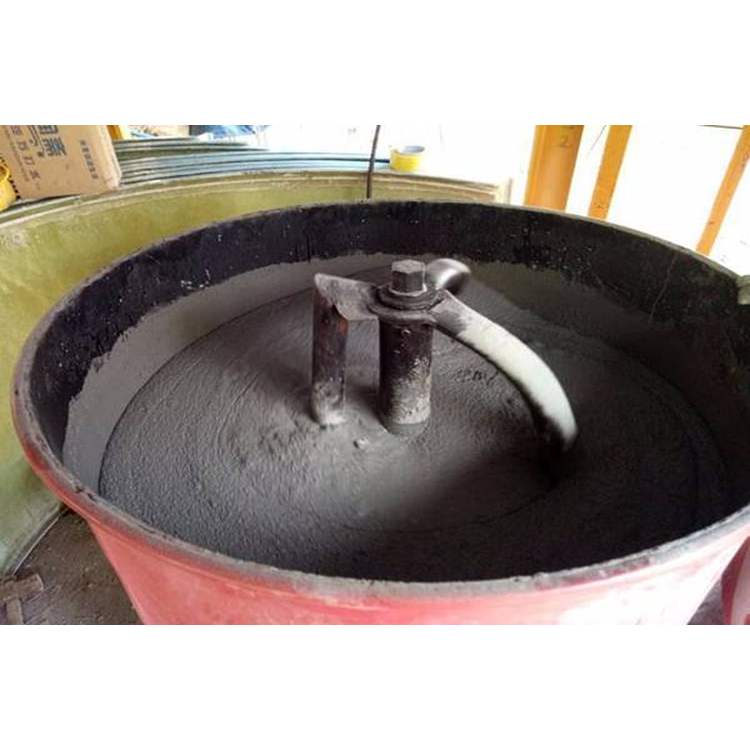

搅拌是第二关。必须用机械搅拌,手搅根本搅不匀。先加水后加料,搅拌时间控制在3到5分钟,静置2分钟消泡后再灌浆。加水量的控制要精确到0.5%,水多了强度降,水少了流动度不够。经验上来说,每次搅拌前用电子秤称好水,别凭感觉倒。
灌浆方式是第三关。必须从一侧连续灌浆,不能从两侧同时灌,否则中间会窝住空气形成气泡。灌浆速度要均匀,不能太快,每分钟上升高度控制在200到300毫米。当灌浆料从另一侧模板顶部溢出时,说明底板下已经填满,这时要立即用木槌轻敲模板,帮助气泡排出。
养护是第四关,但经常被忽略。灌浆完成后,立即用湿布覆盖暴露面,再盖上塑料布保湿。前7天每天洒水3到4次,保持表面湿润。如果环境温度高于30度,还要采取遮阳措施,防止水分蒸发过快。养护不到位的话,表面会出现干缩裂缝,深度可达5到10毫米。
拆模时间是第五关。侧模可以在灌浆后24小时拆除,但承重模板必须等强度达到设计值的75%以上才能拆。判断方法很简单,现场做同条件养护试块,压完试块再拆模,别凭经验拍脑袋。
很多项目验收只盯着28天抗压强度,但钢柱脚灌浆料最关键的两个指标是竖向膨胀率和与钢板的粘结强度。国标GB/T 50448-2015规定,灌浆料的竖向膨胀率24小时应达到0.02%到0.05%。检测方法很简单,用竖向膨胀率测定仪,在灌浆后1小时、3小时、24小时分别读数,看膨胀是否在范围内。
粘结强度这个指标,很多检测报告上不体现,但实际工程中它决定了荷载能不能有效传递。我参与的一个高层钢结构项目,设计要求粘结强度不低于2.0兆帕。我们现场做了拉拔试验,在钢板上粘贴灌浆料试块,养护28天后拉拔,实测值2.3兆帕,满足要求。如果粘结强度不够,钢柱受水平荷载时,底板和灌浆层之间会产生滑移,影响结构安全。
还有一个容易被忽视的细节是灌浆层的厚度控制。钢柱底板与基础之间的空隙,设计上一般在30到80毫米之间。太薄了,灌浆料流不进去;太厚了,收缩开裂风险增加。现场验收时要用塞尺检查四角和中部的厚度,偏差控制在正负5毫米以内。
