风电基础二次灌浆施工流程采高强度无收缩灌浆材

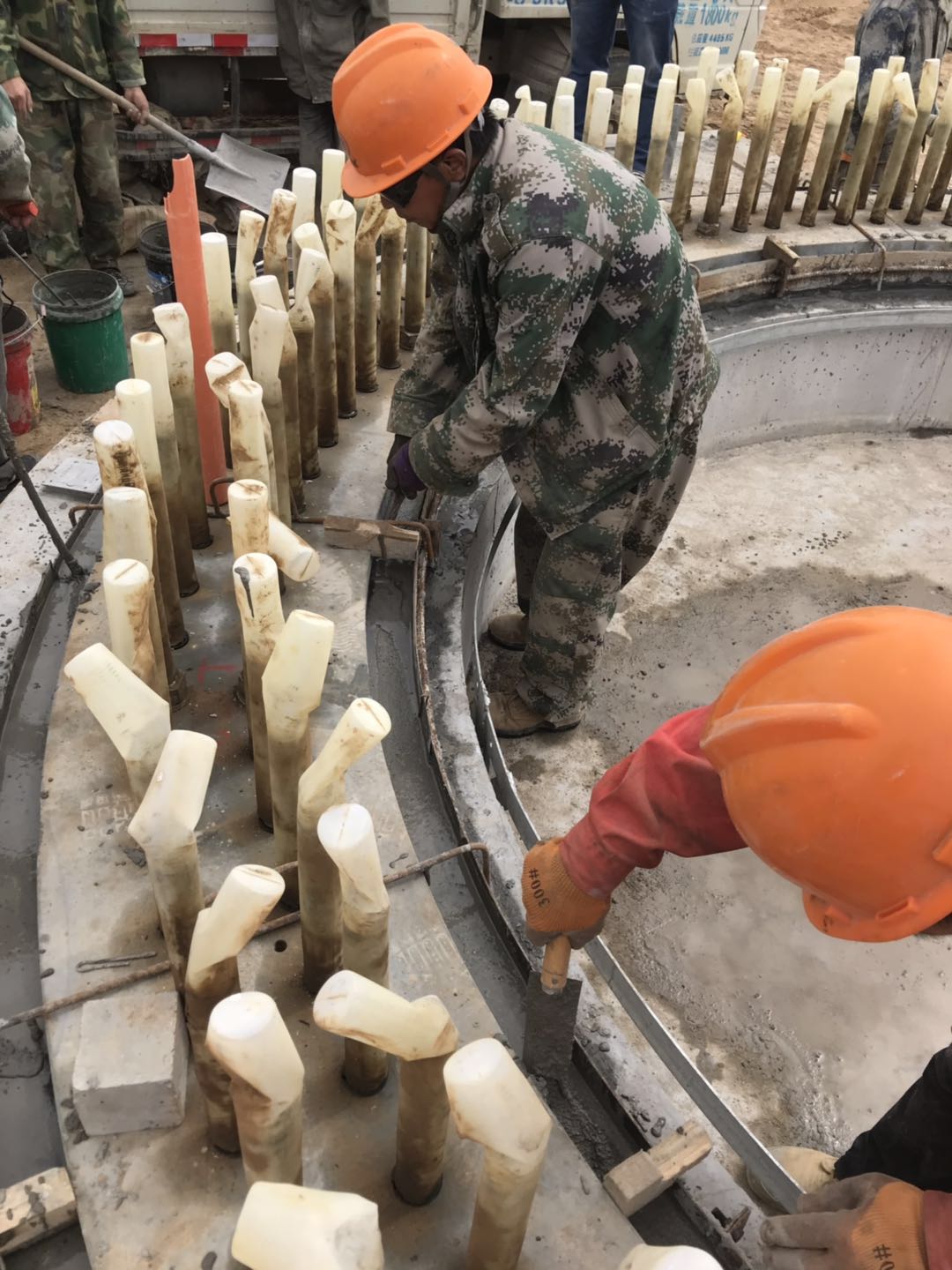

1、灌浆槽架模板

风机基础灌浆前架体灌浆槽模板,注意灌浆槽宽度和深度符合要求,避免灌浆料用量过大,灌浆槽留量过小导致打孔切割成本上升的问题。

2、基本表面处理

基础表面应进行凿毛处理,得有碎石、油渍、浮灰、浮浆、腊质等。

3、注浆前24小时,应保持表面湿润,注浆前1小时,清除表面存水。

4、上锚板校正

注浆前上锚板平整度不大于1.5mm,注浆后不超过2mm.由于灌浆后,浆体将与锚板和螺栓紧密贴合,上强度均匀承受荷载,所以锚板的平整度必须严格测量,灌浆施工前、灌浆施工后、吊装施工前应进行测量和重新测量。

5、灌浆料配制

高强度无收缩灌浆材料每袋25kg,需加水2.7kg-2.9kg左右,各厂家产品标准不同,需严格执行加水拌和比例。

6、灌浆料拌和

采用低速机械搅拌,防止带入气体,充分搅拌至少3分钟,直至混合物完全匀称,未结团。将搅拌好的灌浆材料静置1~2分钟,尽量排出搅拌时带入的空气,然后搅拌1分钟。~2分钟。

7、二次灌浆

灌浆时,应从一侧逐渐灌浆,直至另一侧溢出。不能同时从多侧灌浆。灌浆应继续进行,不应中断。灌浆过程中禁止振捣,以保证灌浆层的均匀性。

8、保养

注浆后可覆盖湿麻纱、土工布或塑料薄膜,并保持湿润,冬季要注意保温保养。
