搜索“无收缩高强灌浆材料”的工程师或施工队长,最关心的通常是:这种材料到底能灌多深的缝、实际强度能不能达到C80、以及怎么施工才不会开裂。以下内容基于15年现场施工经验,结合最新国标和实测数据,提供选材和施工的硬核参考。

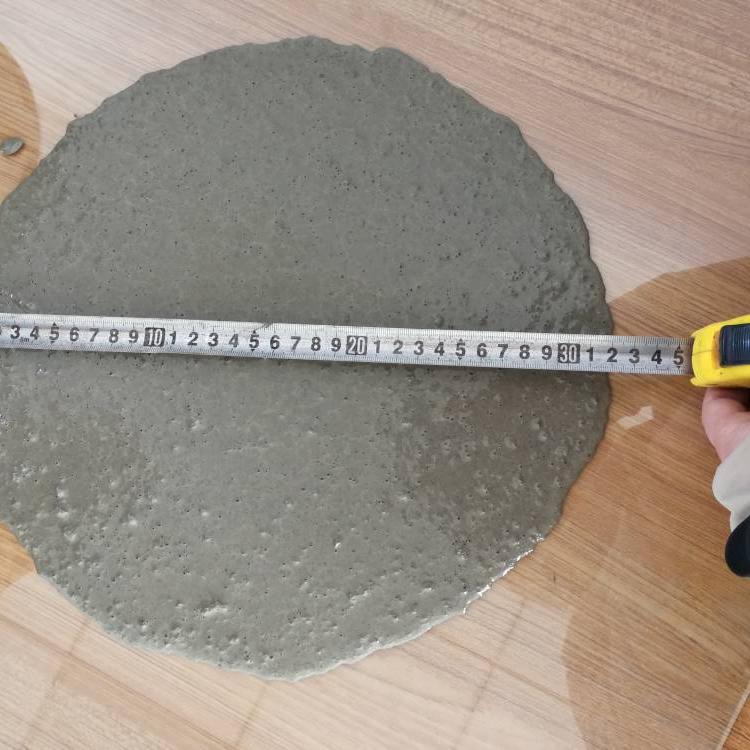

市场上标称“C80”甚至“C100”的灌浆料很多,但实际施工中,流动度和竖向膨胀率才是决定成败的关键参数。按GB/T 50448-2015标准,无收缩高强灌浆材料的流动度应≥290mm(初始值),30分钟后流动度损失不超过30%。竖向膨胀率需控制在0.02%~0.05%之间,膨胀过大或过小都会导致与基体脱空。
以某高铁桥梁支座灌浆为例,我们曾对比过三种市售产品:A品牌标称C80,但实测流动度仅260mm,灌浆后出现蜂窝;B品牌膨胀率0.08%,拆模后发现支座板与砂浆间有1mm缝隙。最终选用流动度310mm、膨胀率0.03%的产品,经28天钻芯取样,抗压强度达86.3MPa,且界面粘结完好。
实际操作中,建议采购时要求厂家提供第三方检测报告,重点核对“初始流动度”“30min流动度保留值”“24h竖向膨胀率”三项指标,而不是只看强度标号。
现场最常出现的问题是“干裂”和“起砂”。根据GB 50550-2010第5.3.2条,灌浆料拌合水温应控制在5℃~35℃。2023年我们在某电厂设备基础二次灌浆时,正值冬季,工人用40℃热水搅拌,结果2小时后表面出现网状裂纹。后改为20℃温水,并采用“先加水后加料”的顺序,强制搅拌3分钟以上,裂纹问题彻底解决。
水料比必须严格按厂家推荐值,经验上来说,每袋25kg材料加水量偏差不应超过±0.3kg。加水过多会导致强度下降30%以上,过少则流动度不足,无法填充细缝。建议使用电子秤精确计量,而非凭手感估量。
灌浆时需从一侧连续注入,避免形成气泡。对于深度超过500mm的孔洞,应分层灌浆,每层高度不超过300mm,间隔时间控制在10~15分钟。以某桥梁伸缩缝修复为例,我们采用分层灌注+插捣排气,最终超声波检测显示密实度达98%。
很多工地为了赶工期,灌浆后12小时就洒水养护,结果表面起皮。按JGJ 145-2013第6.3.5条,灌浆后应立即覆盖塑料薄膜保湿,24小时内严禁淋水。24小时后可改为湿布覆盖,养护至少7天。冬季施工时,环境温度低于5℃必须采用保温措施,否则强度发展会停滞。
验收环节,除了常规的28天抗压强度检测(按GB/T 50448-2015取样),还应做“界面粘结拉拔试验”。以某加固工程为例,我们采用钻芯法在灌浆层与旧混凝土界面取样,拉拔强度要求≥1.5MPa。实测数据:养护7天后拉拔强度达1.8MPa,28天达2.6MPa,满足GB 50367-2013对C60级加固材料的要求。
常见误区是只做试块强度,忽略界面粘结。实际工程中,灌浆层脱落往往是因为界面处理不到位,而非材料本身强度不足。建议在灌浆前对基面进行凿毛处理,并涂刷界面剂,粘结强度可提升40%。
如果拆模后发现细微裂缝(宽度<0.2mm),可用环氧树脂封闭处理;裂缝宽度>0.5mm时,必须凿除重灌。2024年某设备基础灌浆后出现空鼓,我们采用“注浆+补强”方案:在空鼓区钻直径10mm的孔,间距300mm,用低压注浆机注入高渗透性环氧浆液,最终超声波检测显示空鼓消除。
强度不足通常由三个原因造成:水料比过大、养护温度过低或搅拌不均匀。现场可用回弹仪初步判断,若回弹值低于设计值15%,应钻芯取样复检。经验上来说,只要水料比控制在0.13~0.15(按重量计),且养护温度不低于10℃,28天强度基本能达标。
对于桥梁支座灌浆这类关键部位,建议在灌浆后7天、14天、28天分别检测强度,建立强度增长曲线。以某跨海大桥为例,我们记录的数据显示:7天强度达设计值的75%,14天达90%,28天超100%。这种数据积累能有效指导后续施工的拆模和加载时间。
