行业资讯

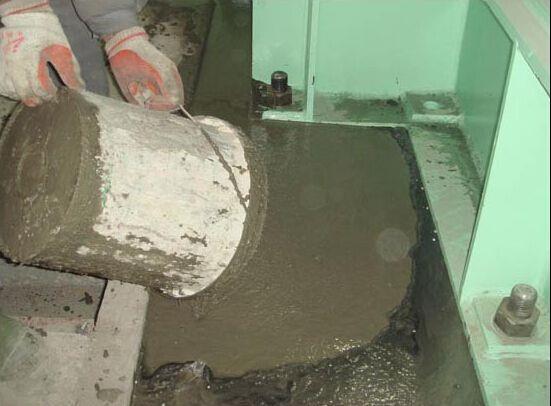

设备基础灌浆后三天就开裂,或者螺栓紧固时发现灌浆层强度不够——这是很多现场工程师遇到的典型问题。早强微膨胀灌浆料就是为了解决这类痛点而设计的:它既能保证1-3天达到设计强度的70%以上,又能在硬化过程中产生0.01%-0.05%的微膨胀,补偿收缩,确保设备底座与基础之间紧密贴合。
并不是所有灌浆场合都需要这种材料。以某跨江大桥的支座安装项目为例,当时业主要求支座垫石灌浆后48小时内必须完成梁体架设。常规灌浆料在常温下3天强度才到30MPa,根本满足不了工期。我们现场试配后,改用早强微膨胀型,24小时抗压强度就达到了35MPa,顺利完成了节点。
实际操作中,以下几个场景是它的典型应用:设备基础二次灌浆、地脚螺栓锚固、钢结构柱脚灌浆,以及冬季施工或抢修工程。尤其是当环境温度低于10℃时,普通灌浆料的强度发展会明显变慢,而早强微膨胀灌浆料在5℃条件下仍能保证3天强度达到25MPa以上。
从规范角度说,GB/T 50448-2015《水泥基灌浆材料应用技术规范》里明确给出了不同型号灌浆料的性能指标。早强微膨胀型对应的通常是IV类或V类,要求1d抗压强度≥20MPa,竖向膨胀率在0.02%-0.05%之间。选材前先对照规范,能避免很多返工。
早强性能主要靠复合胶凝体系来达成。简单说,就是在普通硅酸盐水泥基础上,按比例掺入硫铝酸盐水泥或高铝水泥,再配合专用早强剂。以某钢厂连铸机基础灌浆为例,我们采用的配比是普通水泥:硫铝水泥=7:3,24小时强度做到了40MPa。这里要提醒一句:不同厂家配方不同,现场不能随意掺兑,否则可能产生闪凝或强度倒缩。
微膨胀则是通过引入膨胀组分实现的,常用的有钙矾石类(CSA)和氧化镁类。钙矾石类膨胀发生在早期,1-3天就能完成膨胀过程,正好补偿混凝土的早期收缩。氧化镁类膨胀较晚,适合大体积混凝土。对于设备灌浆这种薄层结构,经验上推荐用钙矾石类,因为它的膨胀时间窗口和强度发展节奏更匹配。
膨胀率控制是个技术活。太大会把设备底座顶起来,太小又起不到补偿收缩的作用。按GB/T 50448-2015的要求,竖向膨胀率在0.02%-0.05%之间是安全的。我们在某风电塔筒基础灌浆时,实测膨胀率为0.035%,用千分表监测了72小时,设备标高变化在0.1mm以内,完全满足安装精度要求。
第一个是搅拌用水量。很多工人习惯性多加水,觉得好施工。但早强微膨胀灌浆料的加水量范围很窄,一般控制在干料重量的13%-15%。多加1%的水,强度可能下降5MPa,膨胀率也会增大。某次在化工厂设备基础灌浆时,工人多加了2%的水,结果3天强度只有28MPa,被迫凿掉重做。所以一定要用电子秤精确计量。
第二个是搅拌时间。机械搅拌不少于3分钟,手工搅拌不少于5分钟。搅拌不充分会导致外加剂分布不均,影响膨胀均匀性。我们通常先加水,再逐步加料,搅拌到浆体均匀、无颗粒团为止。静置1-2分钟消泡后再灌浆,效果更好。
第三个是灌浆方式。设备基础灌浆必须从一侧连续灌注,不能从两侧同时灌,否则容易裹入空气。灌浆高度超过200mm时,要分层施工,每层厚度控制在100-150mm。以某空压机基础为例,底座高度300mm,我们分两层灌,中间间隔30分钟,没有出现分层或气泡。
第四个是养护。早强微膨胀灌浆料早期水化快,失水也快。灌浆完成后2小时就要开始覆盖湿麻袋或塑料薄膜,保持湿润养护不少于7天。冬季施工时还要注意保温,环境温度低于0℃必须采取暖棚法。某次在东北某电厂抢修,室外温度-10℃,我们搭了暖棚,内部温度控制在10℃以上,灌浆层强度完全达标。
第五个是拆模时间。侧模在灌浆后24小时拆除,承重底模必须等强度达到设计值的70%以上才能拆。现场可以用同条件养护试块来判定,不要凭经验拍脑袋。
去年夏天,某水泥厂辊压机基础出现沉降,需要紧急处理。设备重达200吨,基础底板有48个地脚螺栓孔,深度600mm。原设计用的是普通灌浆料,但停产一天损失超过50万元,业主要求48小时内恢复生产。
我们到场后,先清理了原灌浆层,露出新鲜混凝土面,然后用水充分湿润但不得有明水。灌浆料选用早强微膨胀型,水料比控制在13.5%,机械搅拌4分钟。从搅拌到灌浆完成,每批料控制在20分钟内用完。灌浆后立即覆盖湿麻袋,并用塑料薄膜密封。
24小时后拆侧模,取芯实测抗压强度38MPa,膨胀率0.03%。48小时强度达到52MPa,设备顺利开机。这个项目的关键在于:材料选型正确、施工节奏紧凑、养护措施到位。如果当时用普通灌浆料,48小时强度可能只有25MPa,根本达不到设备运行要求。
经验上来说,抢修工程优先考虑早强微膨胀灌浆料,能节省至少2-3天的养护时间。但前提是必须严格按照施工规程操作,任何一个环节出错,都可能前功尽弃。
