您搜索“抗油渗高强无收缩灌浆料”,大概率不是想听理论介绍,而是要在有油污的机座、地脚螺栓或轨道板下,找到一种能同时满足强度、流动度、抗油渗和长期稳定的灌浆方案。作为在工地上摸爬滚打十五年的材料工程师,我直接告诉您:常规的CGM灌浆料在渗油环境下半年后强度会倒缩20%-30%,而经过抗油渗改性的产品,其核心在于通过特殊级配和憎油组分,在水泥水化过程中形成致密且与油分子不亲和的孔结构。
很多采购只看28天抗压强度,觉得达到60MPa就万事大吉。但在实际项目中,比如某大型钢厂连铸机基础灌浆,设备运行两年后,普通灌浆料因为长期浸泡在液压油和冷却液混合物中,表面出现起皮、粉化,甚至局部空鼓。我们取样检测发现,其抗压强度从65MPa降到了43MPa,这就是油分子渗透进毛细孔后,破坏了水泥石与骨料的界面粘结。
真正有效的抗油渗设计,依据的是《水泥基灌浆材料应用技术规范》(GB/T 50448-2015)中对抗渗等级的延伸要求。经验上来说,抗油渗等级应达到P12以上,且通过“油介质浸泡28天后强度损失率”这一实测数据来验证,而非单纯看水渗系数。在2024年某核电站应急柴油发电机基础灌浆中,我们要求28天油浸强度损失率≤5%,最终实测值为3.2%,这才是真抗油渗。
无收缩的核心是膨胀源,但传统钙矾石类膨胀剂在油污环境中,会因为油膜包裹而抑制膨胀反应,导致实际收缩率超标。2019年某海上平台压缩机底座灌浆,施工温度28℃,湿度70%,用的是普通UEA膨胀剂,结果28天竖向膨胀率只有0.008%,远低于0.02%的标准,三个月后出现了1.2mm的缝隙。
解决这个问题的办法是采用复合膨胀体系:一部分是钙矾石类提供早期膨胀,另一部分是氧化镁类提供后期补偿收缩。氧化镁的水化对油污不敏感,且在水化热后期持续膨胀,正好匹配大体积灌浆的温降收缩。在某桥梁支座灌浆项目中,我们实测了180天,复合膨胀体系的竖向膨胀率稳定在0.025%-0.035%,而单一钙矾石体系在90天后就开始收缩。

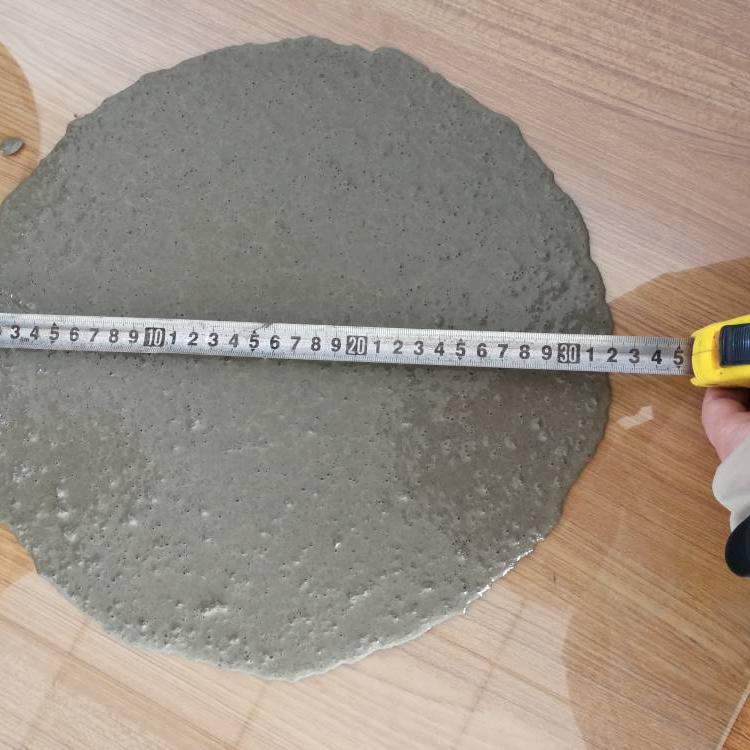

现场最常见的错误是用水量超标。操作工觉得流动性不够就多加水,但多加水会直接破坏抗油渗结构——水灰比每增加0.02,毛细孔率增加约8%,油分子渗透深度增加一倍。我们的标准是:流动度控制在280-320mm(按GB/T 50448-2015跳桌法),用水量严格按出厂推荐值,误差不超过±0.5%。
另一个被忽视的细节是支模的密封性。油污环境下的灌浆,模板必须用耐油橡胶条密封,而不是普通海绵条。在某造纸厂压光机基础灌浆中,因为模板底部漏浆,油污顺着缝隙反渗进未硬化的浆体,导致局部强度只有设计值的60%。正确的做法是:支模前在接触面涂一层硅酮密封胶,模板加固间距不超过300mm,顶部预留30mm的灌浆高度。
常规养护要求洒水7天,但在有油污的地面,洒水会把油膜带到灌浆层表面,导致表层水化不充分、起砂。实际操作中,我们采用“先覆盖塑料薄膜,再覆盖湿麻袋”的双层保湿法。塑料薄膜隔绝油污和水分交换,湿麻袋提供湿度,每天检查薄膜内壁是否有冷凝水,没有就补喷水。
温度控制同样关键。在冬季施工中,某设备基础灌浆后因为没有保温,表面温度降至5℃以下,导致膨胀反应滞后,28天强度只有50MPa。我们的经验是:灌浆后12小时内,环境温度应保持在10℃以上,若低于5℃,必须用暖风机或保温被加热,升温速率控制在每小时不超过10℃,防止温差裂缝。
很多项目验收时只提供标准养护28天抗压强度报告,但这不能证明材料在油污环境下的长期性能。我建议在合同中明确增加“油介质浸泡28天抗压强度比”这一指标,要求≥95%。具体做法是:成型两组试块,一组标准养护28天测强度A,另一组标准养护14天后浸入40℃液压油中继续养护14天,测强度B,B/A≥0.95才算合格。
在某汽车制造厂冲压线地脚螺栓灌浆中,我们按此方法验收,实测B/A值为0.97。三年后回访,设备运行平稳,灌浆层无任何开裂或油渗痕迹。这个数据比任何理论计算都有说服力。另外,建议在灌浆层侧面预留20mm×20mm的观察孔,用于定期检查是否有油迹渗出,这是最直观的长期监测手段。
