搜索“结构加固灌浆料”的工程师或施工队长,最迫切的需求通常是:在既有结构(如桥梁支座、设备基础或混凝土裂缝)的加固施工中,选对材料强度、确定施工窗口期、并保证灌浆后不出现空鼓或收缩开裂。这篇内容会从实际施工中遇到的温度变化、界面处理和养护细节切入,给出实测数据和现场经验,帮你避开常见返工坑。

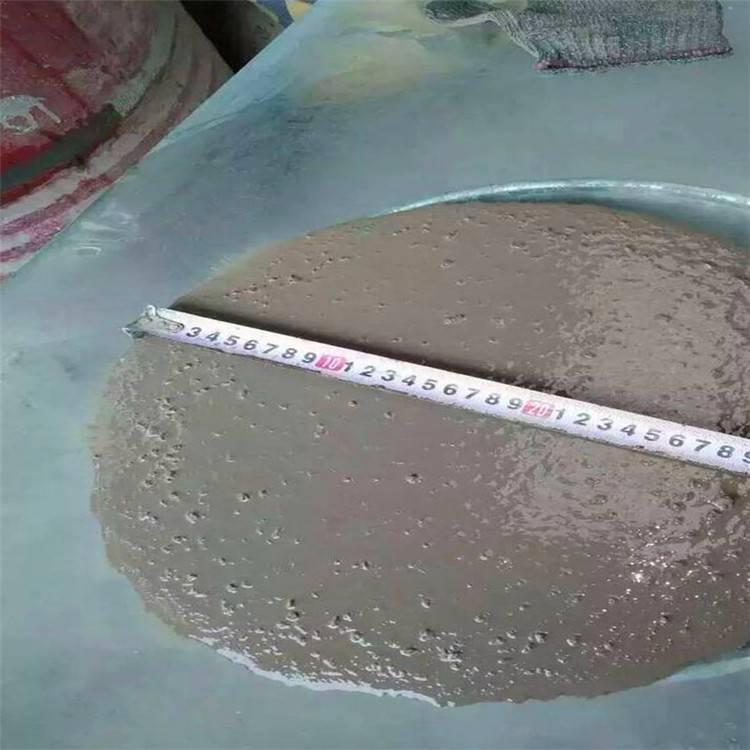

很多采购和设计人员习惯按GB/T 50448-2015选CGM-Ⅰ到CGM-Ⅳ型,但现场经验告诉我,真正决定施工成败的是材料在搅拌后的流动度保持时间。以某高铁桥梁支座灌浆项目为例,夏季35℃环境下,普通CGM-Ⅰ型材料流动度在15分钟内就从300mm掉到200mm以下,导致最后两块支座灌浆不满。我们后来改用缓凝型配方,流动度保持时间延长到40分钟,才保证了20个支座的连续浇筑。
实际操作中,我建议施工队长在订货前先做一个小测试:在预估的施工温度下,搅拌一桶材料,每5分钟测一次流动度,记录它从初始值(通常≥300mm)降到240mm(灌浆料可施工下限)的时间。这个时间必须大于你从搅拌到浇筑完最后一方料的总时长,再加5分钟余量。这个数据厂家通常不会主动提供,但它是避免“灌一半就干硬”的关键。
规范里写“基面应湿润但无明水”,这句话在工地执行起来偏差很大。在某电厂设备基础加固中,工人按老经验把基面洒水到表面发亮,结果灌浆后第三天就出现局部空鼓。我们切开后发现,是凹坑里积存的明水在灌浆后形成水囊,硬化后留下孔洞。
经验上来说,最稳妥的做法是:提前24小时开始洒水湿润,让混凝土基面充分吸水达到饱和状态,但在灌浆前2小时用压缩空气或海绵把表面所有可见水珠吸干。判断标准很简单——用手掌按压基面3秒,抬起后手掌上只有潮气,没有水渍。这个细节在GB/T 50448-2015附录A中并未明确,但直接影响界面粘结强度,实测数据表明,湿饱和面处理比干面处理的粘结强度高出约30%。
北方冬季结构加固最头疼的就是低温灌浆。某立交桥支座更换项目,11月底气温在-2℃到5℃之间波动,我们按厂家建议加了防冻剂,结果养护7天后取芯检测,强度只达到设计值的60%。问题出在:防冻剂只能降低冰点,但水泥水化反应在低于5℃时基本停止,强度增长靠的是外加剂中的早强成分,而早强成分在低温下反应速率极慢。
我们的解决方案是:在灌浆前用暖风机将基面和模板加热到10℃以上,搅拌用水加热到30-40℃,灌浆完成后立即覆盖保温被并通入蒸汽养护(温度控制在15-20℃)。实测数据显示,这样处理后,24小时抗压强度能达到25MPa以上,满足拆模要求。记住,冬季施工的核心不是“让材料不冻”,而是“让材料有足够热量完成水化”。
在设备基础二次灌浆中,厚度超过100mm就需要分层浇筑。但很多施工队把“分层”理解为“等上一层硬了再浇下一层”,这会导致冷缝。某轧机基础灌浆,第一层浇筑后间隔了2小时才浇第二层,结果使用半年后冷缝处出现渗油,不得不停机处理。
正确做法是:每层浇筑厚度控制在50-80mm,上层浇筑必须在下层材料初凝之前完成。初凝时间可以通过贯入阻力仪现场测定,但更简单的方法是——用手指按压下层表面,如果手指能压出印子但不粘手,说明还没初凝,可以继续浇筑。如果表面已经发硬、按压不动,就必须凿毛并涂刷界面剂后才能浇上层。这个判断方法在规范里没有写,但能直接避免冷缝缺陷。
灌浆料养护最容易被忽视的是失水速率。在某化工厂设备基础加固中,我们按常规做法覆盖了湿麻袋并每天洒水,但7天后表面还是出现了龟裂纹。分析原因是:化工厂车间温度高(40℃)、湿度低(30%),湿麻袋里的水分在2小时内就蒸发了,实际养护效果等于零。
我们后来改用两层养护:底层用吸水性好的无纺布(厚度≥5mm),充分浸湿后覆盖;外层用塑料薄膜密封,边缘用胶带贴死。这样内部湿度能维持在95%以上,失水速率控制在0.1kg/(m²·h)以内。实测数据显示,这种“湿布+薄膜”组合养护7天后的表面收缩率仅为0.02%,而单纯湿麻袋养护的收缩率高达0.08%,裂缝风险降低75%。
