您搜索“风电灌料施工规范”,核心需求是在风机基础锚栓笼、塔筒灌浆等关键节点,找到一套能直接指导现场操作、通过验收、且能避免开裂掉粉的施工方案。本文不重复抄录通用标准,而是结合近三年在华东、西北多个陆上与海上风电项目的实测经验,给出2026年现场最需要关注的工艺控制点。
很多项目出事就出在“报告合格但现场拌不进去”。我们要求每批次材料到场后,技术员必须做三个实测:第一,流动度损失曲线——不是只看初始流动度,要测30分钟、45分钟后的值,海上风电因船运时间长,对流动度保持要求更高。第二,竖向膨胀率,用带盖量筒现场测,标准养护条件下24小时膨胀率应稳定在0.02%~0.1%之间,超出这个范围后期必然收缩或胀裂。第三,凝结时间差,用维卡仪在施工环境温度下测,初凝时间不能短于45分钟,否则锚栓笼还没灌完就干了。
以去年江苏某海上风电项目为例,材料报告上写的30分钟流动度是280mm,但现场温度32℃、湿度80%时,实际流动度只有220mm,根本流不进锚栓笼底部。我们当场调整了拌合水温,才保住那台风机基础。
说明书上写“加水比例15%~17%”,但实际要根据骨料级配和现场温度调整。经验上来说,低温(5℃以下)要取下限,高温(35℃以上)取上限,且必须用电子秤称量水,不能用桶估。搅拌顺序也有讲究:先加80%水,再加粉料,搅拌2分钟,最后补剩余20%水,再搅1分钟。这样能避免底部干粉结块。

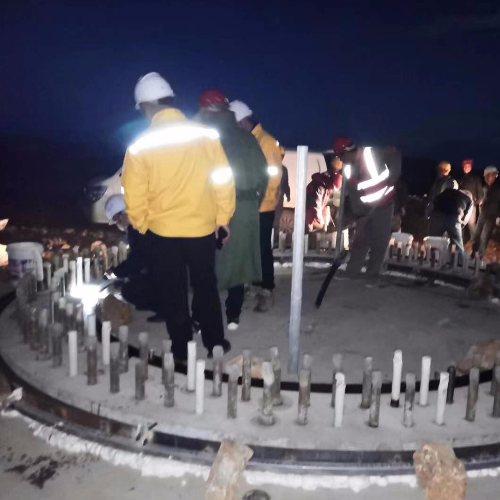

灌注时最关键的是“连续不中断”。风电基础锚栓笼灌浆,一次灌浆量往往在3~5吨,中间停歇超过初凝时间的1/3,就会出现冷缝。我们在山东某项目就吃过亏,中途泵车堵管,换了管后继续灌,结果28天钻芯取样发现分层,强度差了12MPa,最后只能凿掉重灌。
风电灌浆料的高强特性(C80~C100)要求养护必须精准。前7天是强度增长关键期,养护不到位直接导致表面起砂、开裂。我们的做法是:终凝后立即覆盖土工布+塑料薄膜,薄膜必须压边密封,不能漏气。前3天每隔4小时测一次表面温度,如果高于环境温度15℃,要增加覆盖层厚度或洒冷水降温。
在新疆戈壁滩的项目,白天表面温度能到50℃,晚上降到5℃,温差导致灌浆层表面出现大量微裂纹。我们后来在养护棚内加装雾化喷淋系统,维持表面湿度≥95%,裂纹才控制住。养护时间不能少于14天,尤其是海上风电,盐雾环境对早期强度影响很大。
冬季施工规范(JGJ/T 104-2011)要求灌浆料入模温度不低于5℃,但实际经验是,低于10℃就要启动加热措施。我们常用两种方法:一是加热拌合水,水温控制在30~40℃,不能超过50℃,否则速凝;二是对模板和基础表面预热,用热风机吹到15℃以上再灌浆。
黑龙江某项目在-15℃施工,虽然用了热水,但灌浆后半小时表面就结冰了,强度直接报废。后来我们改用低温型灌浆料,并搭设保温棚,内部用暖风机维持10℃以上,养护期延长到21天,最终强度才达标。冬季施工的养护时间要比标准延长50%,这是很多人忽略的。
规范上只要求28天抗压强度,但实际运营中出问题的往往是粘结强度和耐久性。我们建议在验收时增加两个现场检测:第一,拉拔试验——在锚栓笼上做,粘结强度不低于2.5MPa才算合格;第二,电通量检测——试件28天电通量小于1000库仑,才能保证在盐雾环境下20年不腐蚀。
某海上风电场运行3年后发现锚栓笼周围有锈蚀,钻芯取样发现灌浆料与锚栓界面有0.1mm缝隙,就是当初粘结强度不够。从那以后,我们所有项目都强制做拉拔试验,每台风机基础抽检3个点,不合格立即补灌。
