环氧树脂砂浆怎么施工

发布日期: 浏览次数:

环氧树脂砂浆施工,核心在于基层处理、配比精度和温湿度控制,三者缺一不可。很多人问怎么施工,其实在问如何避免空鼓、开裂和强度不达标。下面我结合15年现场经验,把关键步骤拆开讲透。

基层处理:环氧砂浆施工的第一道生死线

环氧树脂砂浆对基层的粘结力,70%取决于基层处理质量。很多施工队用凿毛机简单拉毛就以为够了,这是后期空鼓的直接原因。经验上来说,混凝土基层必须做到“露骨料”——用铣刨机或高压水射流清除表面浮浆,露出粗骨料,粗糙度要达到SP3级以上(参照美国ICRI标准)。

处理完的基层必须干燥。环氧树脂砂浆的粘结机理是机械咬合与化学键合,基层含水率必须低于4%。现场可以用塑料薄膜法测试:铺1平米薄膜,用胶带密封四边,24小时后膜内无水珠,才符合施工条件。2023年我们在某跨海大桥桥墩修补项目中,就因为赶工期忽视了这一步,导致300平米修补层在服役3个月后大面积脱粘,最后全部返工。

还有一个容易被忽略的细节:基层的裂缝和蜂窝孔洞。环氧砂浆流动性差,无法渗入微小缺陷。处理方法是先用环氧底涂(低粘度)封闭毛细孔,再用修补胶泥填平深坑。底涂的涂刷要薄而均匀,用量控制在0.3-0.5kg/m²,刷完后等待表干(指触不粘手,约2-4小时,视温度而定)再施工砂浆。

配比与搅拌:别信“差不多”,要信称

环氧树脂砂浆是双组分体系,A组分为树脂+填料,B组分为固化剂。配比误差超过±2%,强度就会下降15%以上。实际操作中,我要求工人必须用电子秤称量,严禁“凭经验倒”。某电厂设备基础灌浆项目,工人用桶倒固化剂,结果多加了5%,导致砂浆在30分钟内爆聚(温度飙升到80℃),整批材料报废。

搅拌顺序也有讲究。先把A组分单独搅拌1分钟,让填料均匀分散;再倒入B组分,低速搅拌2分钟(转速不超过300rpm),避免卷入气泡。搅拌完成后静置1-2分钟消泡,再使用。冬季施工时(低于15℃),可以把A组分在40℃水浴中预热15分钟,降低粘度,便于搅拌和施工。但严禁用明火加热。

关于可操作时间,不同固化体系差异很大。通用型环氧砂浆在25℃时,可操作时间约30-45分钟;夏季35℃以上,会缩短到15分钟以内。建议每次搅拌量控制在10分钟内能用完,宁可多拌几次,也不要一次拌太多导致浪费。经验数据:一个熟练工人,每次搅拌5kg料,刚好能施工1平米(厚度5mm)。

施工手法:刮涂与压实,决定密实度

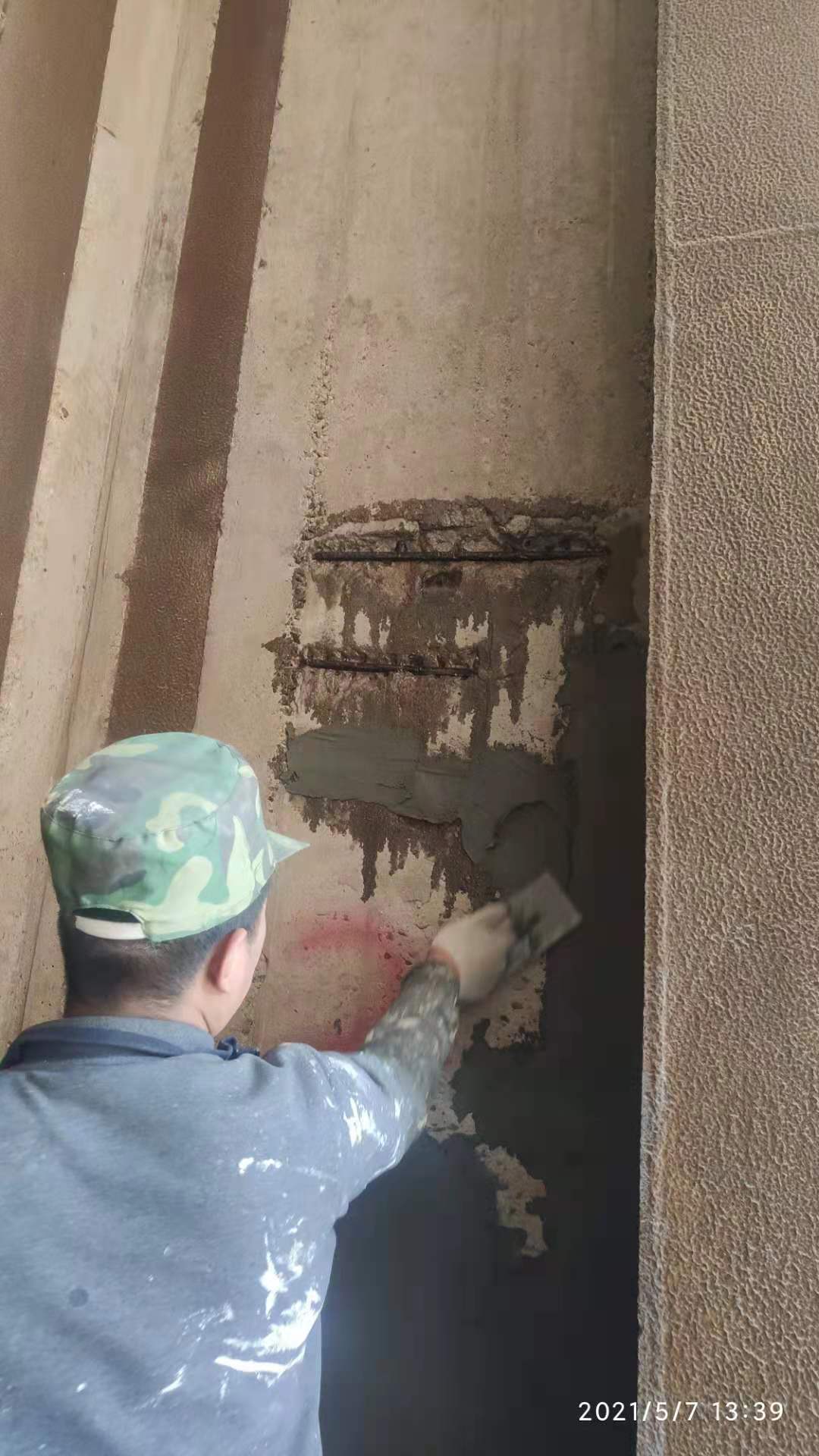

环氧砂浆的施工不是“抹上去就行”,而是“刮进去”。用钢刮刀把砂浆用力刮压到基层表面,确保与底涂完全接触,不留空腔。厚度超过10mm时,必须分层施工,每层厚度控制在5-8mm,待上一层表干后再刮下一层。一次成型太厚,固化放热集中,容易开裂。

压实是保证密实度的关键。刮涂后,用带齿的消泡滚筒(齿深2-3mm)来回滚压,排出内部气泡。滚压方向要交叉,先横向再纵向。对于边角、螺栓孔等复杂部位,用毛刷或小刮刀手工处理。某化工厂地坪项目,工人偷懒没用滚筒,结果固化后表面出现大量针孔(直径0.5-2mm),验收时被判不合格,最后磨掉重做。

收光时机要把握好。在砂浆开始凝胶(手指轻压有弹性,但不粘手)时,用钢抹子收光一次,能消除表面细微缺陷,提高平整度和抗渗性。收光太早,砂浆会粘抹子;太晚,砂浆已硬化,收不动。这个时间窗口在25℃下大约是施工后2-4小时。

养护与验收:别以为固化完就没事了

环氧砂浆的养护与水泥砂浆完全不同。水泥需要水养护,环氧需要干养护。施工后24小时内,环境温度必须保持在10-30℃,相对湿度低于75%。严禁洒水养护,水会破坏环氧与基层的粘结界面。可以用塑料薄膜覆盖,防止灰尘污染和水分凝结。

完全固化时间取决于温度。25℃下,24小时可达到最终强度的70%,允许轻载行走;72小时达到90%,可承受设计荷载;7天达到100%。温度每降低10℃,固化时间延长一倍。冬季5℃施工时,固化时间可能长达14天。某冷库项目在0℃环境施工,业主以为7天就能投入使用,结果28天后强度才达到设计值的80%,延误了工期。

验收标准参照GB/T 50448-2015《水泥基灌浆材料应用技术规范》中关于环氧类材料的条款。现场主要检测:粘结强度(拉拔法,不低于2.0MPa)、抗压强度(标准试块,不低于设计值)、空鼓面积(敲击法,单块空鼓面积不超过400cm²)。我们项目上常用的方法是:用2米靠尺检查平整度,偏差不超过3mm;用回弹仪测表面强度,与同条件试块对比。

常见失败案例与对策:从事故中学到的经验

案例一:某桥梁支座灌浆,施工温度38℃,工人按常规配比施工,结果砂浆在搅拌桶内10分钟就硬化了,根本来不及浇筑。对策:高温环境下,改用缓凝型固化剂,或者将材料冷藏至15℃再使用。同时,每次搅拌量减半,加快施工节奏。

案例二:某污水处理池内壁防腐,基层潮湿(含水率6%),工人强行施工。结果3个月后,环氧砂浆大面积剥落,露出锈蚀的钢筋。对策:含水率超标时,必须用热风枪或红外加热板烘干基层。如果无法彻底干燥,改用湿固化型环氧树脂,这类材料能在潮湿面粘结,但价格高30%。

案例三:某地坪修补,施工后第二天出现大量微裂纹。分析原因是:配比时固化剂用量偏少,导致交联密度不足,收缩应力集中。对策:严格按厂家推荐配比,误差控制在±1%以内。同时,在砂浆中掺入3-5%的柔性填料(如聚丙烯纤维),能有效分散收缩应力。

经验上来说,环氧砂浆施工的成败,80%在准备阶段,10%在操作细节,10%在养护。把基层处理干净、配比称准、温度控制好,这个活儿就干成了八成。

  • 联系方式
  • 新材料
  • 联系人:
  • 24小时服务热线:158-3832-6188
  • 扫一扫,关注我们

    联系我们

    邮 箱:15838326188@139.com

    手 机:158-3832-6188

    热 线:158-3832-6188

    地 址:全国销售

    Copyright © 2002-2026 备案号:豫ICP备2026007323号-1

    在线客服
    服务热线

    服务热线

    158-3832-6188

    微信咨询
    返回顶部
