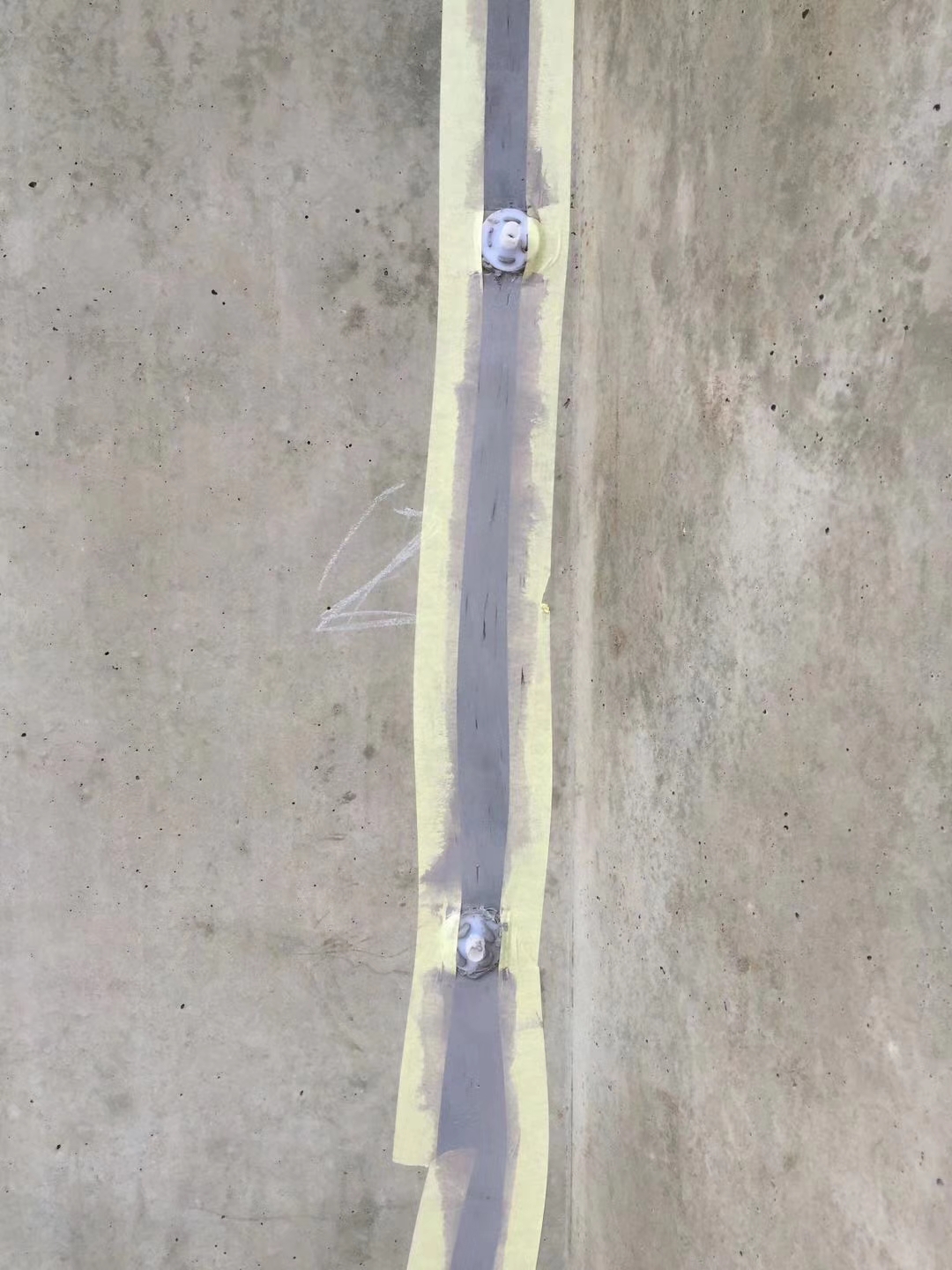

混凝土结构出现裂缝后,裂缝封闭改性环氧树脂是进行结构补强和防水封闭的核心材料。这种高渗透性材料能有效注入细微裂缝,恢复结构整体性。本文从材料性能、施工工艺到验收标准,提供一套可直接用于现场的技术参考。
用于裂缝封闭的改性环氧树脂,其核心性能需满足GB 50367-2013《混凝土结构加固设计规范》中对胶粘剂的要求。现场经验上看,抗拉强度应不低于30MPa,与混凝土的正拉粘结强度应大于2.5MPa且为混凝土内聚破坏。流动度是关键指标,对于宽度在0.1mm-0.5mm的微细裂缝,材料粘度应控制在200-500mPa·s(25℃)之间,确保能靠毛细作用自行渗入。凝结时间需根据施工温度调整,常规要求在25℃环境下,操作时间不少于30分钟,24小时内达到最终强度的70%以上。
实际操作中,选型时还要关注材料的收缩率。优质的裂缝封闭改性环氧树脂在固化后体积收缩率应小于0.5%,否则二次收缩会形成新的脱空界面。以桥梁箱梁裂缝修补工程为例,我们曾对比过不同品牌材料,采用低收缩配方后,修补后的芯样拉拔合格率从82%提升至97%。
灌浆施工前,搅拌设备应采用转速不低于1200rpm的专用低速搅拌机,避免高速搅拌引入气泡。灌浆设备推荐使用活塞式或螺旋式注浆机,压力可调范围在0.2-0.8MPa之间。模板安装时,模板与设备底座的水平距离控制在100mm左右,模板顶部高出设备底座上表面不小于50mm,这个数据来自GB/T 50448-2015《水泥基灌浆材料应用技术规范》中对模板高度的基本要求,环氧类材料同样适用。
对于混凝土结构改造加固,模板支架上必须预留注浆孔和排气孔。注浆孔直径不应小于50mm,间距不大于1000mm。排气孔应设置在模板的最高点,孔径不小于20mm。经验上来说,排气孔的数量至少是注浆孔数量的1.5倍,才能保证浆液填充密实,避免出现气囊。
混合改性环氧树脂时,严格按产品说明书要求的配合比称量。先加入A组分,再加入B组分,用机械搅拌3分钟至色泽均匀。搅拌时应靠近灌浆位置,搅拌完成后的浆液需在30分钟内用完。温度低于5℃时,应使用低温固化型产品,或对材料进行预热(不超过40℃),否则固化反应不完全,强度会大幅下降。
地脚螺栓灌浆前,螺栓孔壁必须平整,清理孔内浮尘和油污。按照JGJ 145-2013《混凝土结构后锚固技术规程》要求,成孔后应在清水中浸泡8-12小时,使孔壁充分润湿,但孔内不能有积水。注浆前,地脚螺栓表面的油污和铁锈要清除干净,露出金属光泽。倒入浆液时,可根据需要微调螺栓位置,但严禁振动,灌浆后24小时内不得再次调节螺栓。
灌浆完成24小时后,应进行敲击检测,检查是否存在空鼓。按照GB 50550-2010《建筑结构加固工程施工质量验收规范》的要求,空鼓面积超过20%的部位需钻孔补灌。现场可取芯样进行粘结强度验证,要求破坏面位于混凝土本体而非胶层界面。对于出现渗漏的裂缝,需检查注浆压力是否达到0.4MPa以上,或重新钻孔进行二次注浆。
实际操作中,常见的质量问题包括浆液流淌、固化后收缩开裂。前者通常是因为模板封堵不严或注浆速度过快,后者则与材料本身收缩率或配比误差有关。建议在正式施工前,先做200mm×200mm的样板试块,验证材料的流动度和固化时间。养护温度控制在15-25℃,湿度不高于70%,养护时间不少于7天。
