设备基础灌浆、桥梁支座安装这类抢工项目,最怕的就是等强度浪费时间。早强快硬灌浆料的核心价值就在于2小时抗压强度能达到20MPa以上,24小时可达40-50MPa,能让你当天灌浆、当天或次日就进行下一道工序,完全不用等传统养护周期。
从材料科学角度看,早强快硬灌浆料是通过复合水泥基体系搭配特种早强组分和高效减水剂来实现的。它跟普通CGM灌浆料最大的不同,在于水化反应速度被大幅加快。普通灌浆料一般要3-7天才能达到最终强度的80%,而早强快硬料在24小时内就能完成90%以上的强度发展。
这里有个关键点大家容易忽略:早强快硬不是靠多加水泥实现的,而是通过优化颗粒级配和引入微膨胀组分。按照GB/T 50448-2015《水泥基灌浆材料应用技术规范》的要求,这类材料的流动度初始值必须≥290mm,30分钟保留值≥260mm,才能保证现场施工的可操作性。实际操作中,我们要求出厂检验的2h抗压强度必须稳定在25MPa以上,这样到现场就算有损耗,也能保证20MPa的设计底线。
以某高速铁路桥梁支座灌浆项目为例,当时要求支座灌浆后24小时内必须完成张拉。传统灌浆料根本来不及,我们调整了早强快硬配方后,现场实测2小时强度达到22.3MPa,12小时就达到了42.1MPa,完全满足了张拉要求。这就是材料体系设计的核心差异——它专门为抢工期而生。
强度增长快的秘密在于两点:一是特种硫铝酸盐水泥与普通硅酸盐水泥的复合使用,二是纳米级早强激发剂的加入。硫铝酸盐水泥水化速度快,早期强度高,但后期强度增长慢;普通硅酸盐水泥则相反。把两者按特定比例复配,就能实现早期快硬和后期持续增长的平衡。
经验上来说,早强快硬灌浆料的配方设计必须考虑水化热控制。因为反应速度太快,如果水化热集中释放,大体积灌浆时很容易出现温度裂缝。我们一般通过加入缓凝型减水剂和矿物掺合料来调节水化速率,确保在流动度满足施工要求的前提下,把水化热峰值推迟到4-6小时之后。这样既保证了早强,又避免了开裂风险。
还有一个容易被忽视的因素是环境温度。在5℃以下施工时,早强快硬料的强度发展会明显变慢,甚至可能不凝固。所以规范要求施工温度宜在5-35℃之间。如果冬季施工,必须用温水拌合(水温不超过40℃),并且做好保温措施。我曾经在零下5℃的现场用过,虽然加了防冻剂,但2小时强度还是只有8MPa,完全达不到设计要求,后来只能搭暖棚施工才解决。
施工第一步是基础处理。灌浆前必须把基面凿毛、清理干净,并且提前24小时充分湿润。但要注意,灌浆时基面不能有明水,否则会稀释浆料,导致强度下降。实际操作中,我们要求用海绵或压缩空气把积水吸干,保持基面“饱和面干”状态。这一点很多人做不到位,结果灌出来的浆体表面起砂、强度不达标。
搅拌环节也有讲究。早强快硬料必须用机械搅拌,不能用人工。推荐使用强制式搅拌机,转速不低于1000rpm。先加水后加料,搅拌时间控制在3-5分钟。如果搅拌时间太短,浆体不均匀;时间太长,又可能破坏已经形成的早期水化结构。经验数值是:搅拌到浆体表面有光泽、流动度达到320mm左右时就可以用了。注意每次搅拌量要在30分钟内用完,因为早强快硬料初凝时间一般只有40-60分钟。

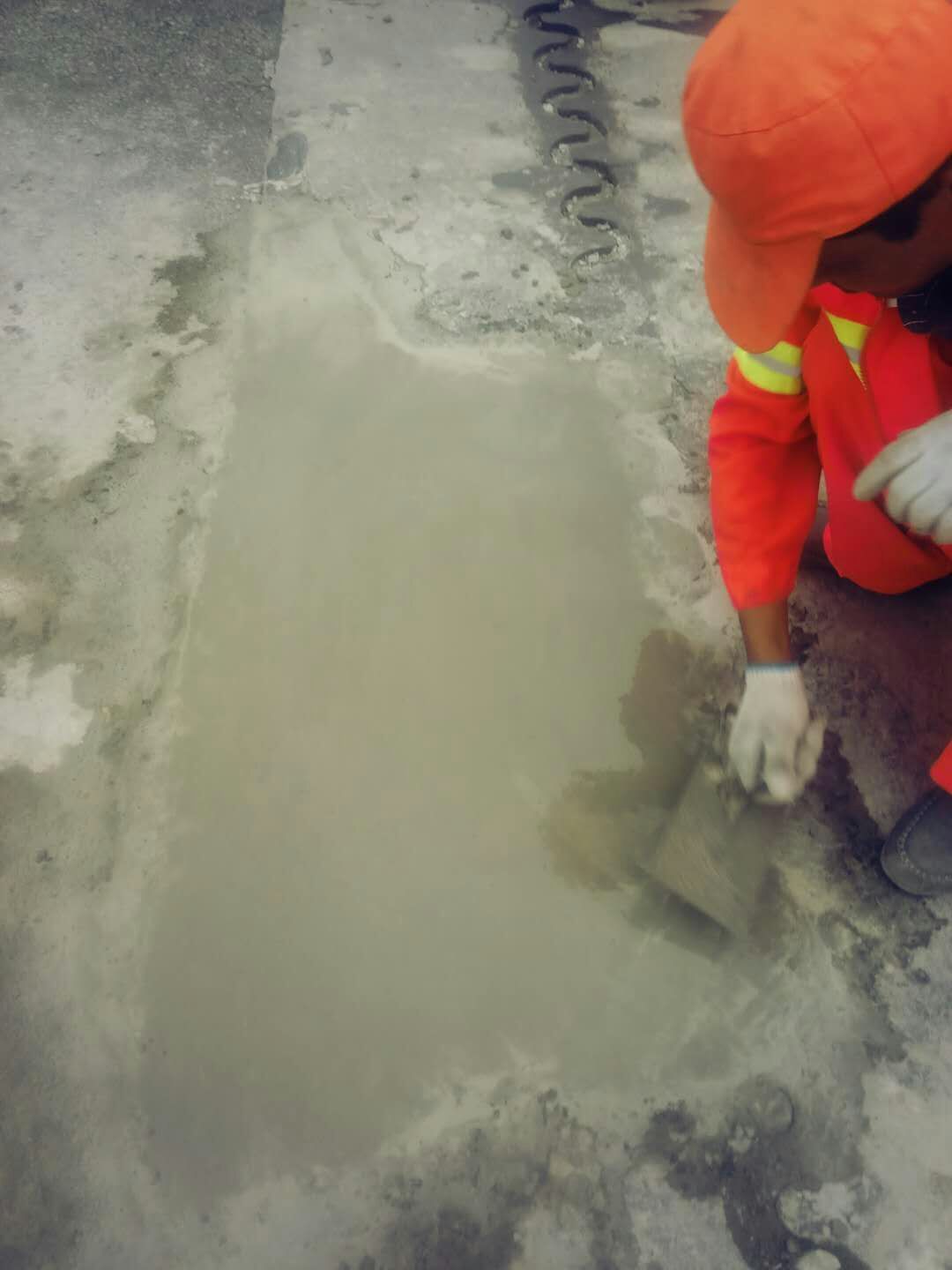

灌浆时要采用高位灌浆法,从一侧连续灌入,利用浆体自重排走空气。如果灌浆面积大,要设置排气孔。有一次在某个设备基础灌浆中,工人图省事从两侧同时灌,结果中间形成了气穴,最后不得不凿掉重来。所以这点必须强调:一定要从一侧连续灌,直到另一侧溢出浆体为止。灌完后用刮刀抹平表面,但不要反复抹压,以免破坏浆体的微膨胀效果。
早强快硬灌浆料的养护比普通灌浆料更关键。因为早期水化反应剧烈,如果失水过快,表面很容易出现干缩裂缝。灌浆完成后应立即用湿布覆盖,或者喷涂养护剂。对于厚度超过100mm的灌浆层,建议在表面覆盖塑料薄膜保湿,养护时间不少于24小时。冬季施工时还要注意保温,防止冻害。
常见问题中,最常见的是流动度损失过快。如果现场发现浆体流动度在30分钟内下降超过30mm,就要检查是不是水温太高或者搅拌时间过长。解决办法是:把拌合水温控制在20-25℃,并且使用冰水降温。另一个问题是表面泌水。这通常是因为加水量过大或者搅拌不均匀造成的。严格按照厂家推荐的用水量(一般是干料重量的13%-15%),并且延长搅拌时间10-20秒,就能有效避免。
如果出现强度不达标的情况,首先要排查是不是原材料过期或者受潮。早强快硬料中的特种水泥组分对湿度很敏感,开袋后必须当天用完。其次要检查养护条件是否满足。我曾经遇到过一批料强度一直上不去,后来发现是养护温度只有3℃,根本达不到水化反应的最低要求。所以建议在施工前做一个简单的现场小试:取500g料按比例拌合后,观察30分钟内的流动度变化和终凝时间,如果跟出厂报告差异太大,就要调整施工方案。
去年我们参与了一个大型风电塔筒基础的灌浆项目。基础直径6米,灌浆厚度达到300mm,要求7天内完成全部灌浆并达到C80强度。传统做法需要分两次灌浆,间隔至少3天。我们改用早强快硬灌浆料后,一次灌浆完成,24小时强度达到52MPa,3天就达到了76MPa,比计划提前了4天。关键经验是:大体积灌浆时,必须控制好分层浇筑的间隔时间,每层厚度不超过500mm,而且要等前一层初凝后再浇下一层,否则容易出现冷缝。
另一个典型案例是某化工厂的设备基础抢修。设备停机一天损失就是几十万,要求灌浆后12小时内必须开机。我们采用了早强快硬配方,配合温水拌合(30℃)和蒸汽养护(40℃),结果6小时强度就达到了28MPa,完全满足设备运行要求。但要注意,蒸汽养护时升温速度不能超过15℃/小时,否则内外温差会导致开裂。这个项目最终比预期提前了6小时交付,业主非常满意。
经验总结下来,早强快硬灌浆料最适合的场景就是工期紧张、需要快速承载的工程。但它的成本比普通灌浆料高出30%-50%,所以不是所有项目都适合用。判断标准很简单:如果灌浆后24小时内需要达到设计强度的70%以上,或者需要承载设备、张拉钢筋,那就值得用。如果工期宽松,用普通灌浆料反而更经济。另外,这类材料的存储期比普通料短,一般只有3个月,采购时一定要注意生产日期。
