混凝土地面起砂,说白了就是表面强度不够,一磨就掉沙子。这个问题在厂房、车库、仓库很常见,处理不好不仅灰尘大,还会继续恶化。今天咱们就直说,混凝土地面起砂的修补方法分几种,关键看起砂的深度和使用要求,选对了材料和方法,一次修补能管好几年。
要修补,先得搞清楚病根。起砂最直接的原因是表层水灰比过大。很多工地上为了好收光,面层多洒了水,或者振捣后浮浆太厚,这部分水泥浆强度本来就低,一上强度就酥了。
另一个常见问题是养护不到位。混凝土终凝后如果没及时覆盖保湿,或者养护时间不足7天,表层水分蒸发太快,水泥水化反应不充分,强度直接打折扣。按GB/T 50448-2015的要求,地面混凝土养护期不应少于7天,掺了矿物掺合料的还得延长。
经验上来说,冬春季节施工最容易出问题。低温下水化慢,如果又赶上大风天,表面失水快,起砂概率能提高三成以上。所以修补前先看看现场环境,把病因排除了再动手。
修补方案得看起砂的严重程度。轻微起砂——就是表面发酥,用指甲能抠出沙子但深度不超过2毫米的,直接用渗透型密封固化剂处理就行。这类材料能渗入混凝土毛细孔,和水泥水化产物反应生成凝胶,把松散的颗粒重新粘结起来。施工后24小时就能走人,7天后莫氏硬度能到6以上。

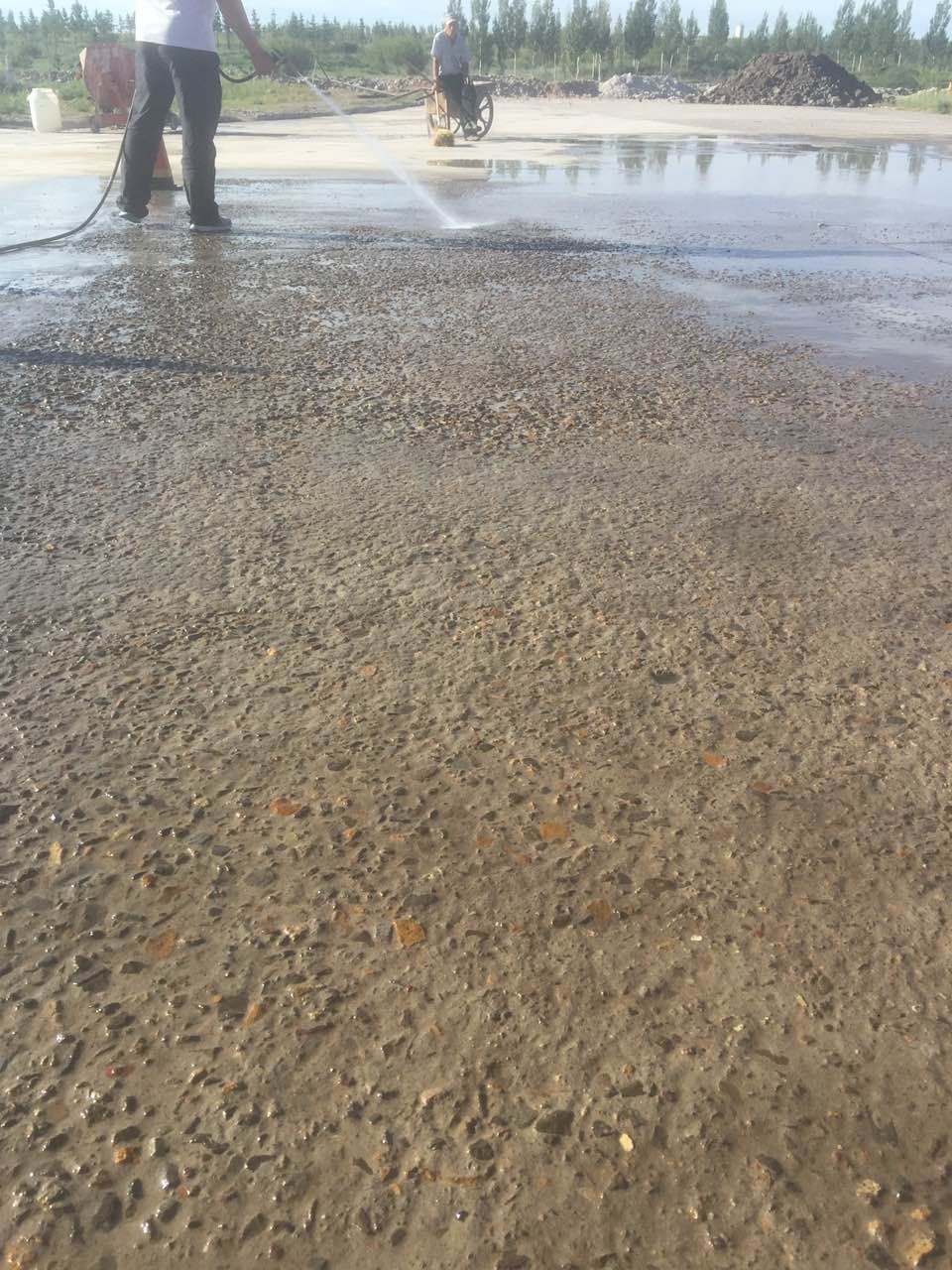

中度起砂——深度在2到5毫米之间,表面已经出现坑洼的,就得用聚合物改性水泥砂浆做薄层修补。选材料时注意看拉伸粘结强度,按JG/T 336-2011标准,粘结强度至少得达到1.0兆帕。施工前把松散层彻底剔除,用高压水枪冲洗干净,界面剂刷一遍再批刮砂浆,厚度控制在3到5毫米最稳当。
重度起砂——深度超过5毫米,甚至露出骨料的,别犹豫,直接做5到10毫米厚的高强修补砂浆层。这种方案成本高一些,但能根治。以某物流仓库项目为例,地面起砂深度达到8毫米,我们用的C60级修补砂浆,28天抗压强度65兆帕,用了三年没再出问题。
修补砂浆对温度很敏感。最佳施工温度是10到30摄氏度,低于5度或者高于35度都得停。温度低了,水泥水化慢,强度上不来;温度高了,水分蒸发太快,修补层容易开裂。实际操作中,夏天施工尽量选在早晚,或者用遮阳网挡一下。
搅拌时间也有讲究。用强制搅拌机搅拌,干粉料加水后先慢搅1分钟,再快搅2分钟,直到没有干粉团。静置2到3分钟让气泡排一排,再搅拌10秒就能用了。一次搅拌量要控制在30分钟内用完,别贪多,天气热时20分钟就干硬了。
养护这块容易被人忽视。修补层初凝后立刻覆盖湿麻袋或者塑料薄膜,保湿养护至少3天。如果条件允许,7天最好。养护期间别上重物,也别让水冲。有个厂房项目就是养护只做了两天,结果表面又起了一层细砂,返工更麻烦。
修补材料进场必须验。按GB/T 50448-2015附录A的方法,测一下流动度、抗压强度、竖向膨胀率。流动度控制在240到260毫米之间,太大容易离析,太小不好施工。竖向膨胀率0.02%到0.05%最合适,既能补偿收缩,又不至于把面层顶鼓。
验收时主要看两个指标:粘结强度和表面硬度。粘结强度用拉拔仪测,每100平方米测一组,三块试件平均值不低于1.0兆帕。表面硬度用回弹仪测,回弹值要达到35以上才算合格。如果起砂区域是重载通道,还得做抗冲击测试,用5公斤钢球从1米高自由落下,表面不留坑才过关。
实际操作中,有个小技巧:修补完24小时后,用硬币在表面刮一下,不出白粉、不露砂粒,基本就合格了。但正式验收还得靠数据说话,别省这一步。
说个典型的反面教材。某地下车库地面起砂,施工队图省事,直接用水泥浆抹了一层。结果半个月后,修补层大面积空鼓脱落,原因是原基层没清理干净,新旧界面没处理好。后来返工,用高压水枪把松散层冲掉,涂了专用界面剂,再用聚合物砂浆修补,这才稳住。教训就是:基层处理比材料本身还重要。
还有个正面案例。某电子厂仓库地面起砂,深度3到5毫米,我们建议用渗透型固化剂加薄层修补的组合方案。先刷两遍固化剂,等24小时反应完,再批刮2毫米厚的自流平修补料。这样既提高了基层强度,又保证了面层平整度。两年后回访,地面光洁如新,叉车来回跑也没起砂。关键点是固化剂要足量,每公斤涂刷面积不超过4平方米。
经验上来说,修补完的头一个月是观察期。如果发现局部又起砂,别急着大面积返工,先分析原因。是养护没到位,还是材料配比有问题?对症下药比盲目重做更省钱。记住一句话:混凝土地面起砂修补,七分靠基层处理,三分靠材料选择。
