设为首页
|
收藏本站
服务热线:158-3832-6188
首页
关于我们
公司简介
文化理念
企业优势
联系我们
新闻资讯
行业资讯
公司新闻
常见问题
产品中心
核电工程
轨道工程
公路工程
加固工程
水利工程
隧道工程
石化工程
地面工程
砼外加剂系统
民建工程
港口工程
特材配置系统
案例展示
荣誉资质
客户服务
服务承诺
售后服务
联系我们
相关栏目
Site navigation
行业资讯
公司新闻
常见问题
联系方式
Contact
可慧(上海)新材料科技有限公司
地 址:上海市-金山区-卫昌路
邮 箱:15838326188@139com
网 址:https://www.khshxcl.com
微 信:158-3832-6188
主页
>
新闻资讯
>
行业资讯
>
行业资讯
Welcome to visit our website
地聚合物注浆料怎么用
点击次数:
更新时间:2020-11-23 10:47 【
打印此页
】 【
关闭
】
水泥
混凝土路面
结构各层之间的空隙病主要有三种形式
路基沉降不均引起的路基和底基层(垫层)之间的空隙
裂缝,接缝和水处的交通荷载作用引起的基层(垫层)和基层之间的空隙

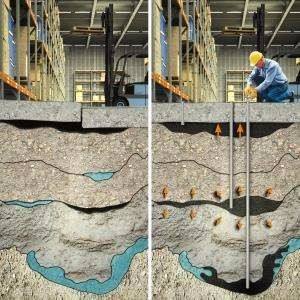

水泥路面空隙的聚合物灌浆处理
在进行灌浆施工之前,施工人员应仔细检查施工区底板底部的空位,确定底板空置底部的灌浆点,标记钻孔位置,并检查道路交通孔。
1.孔布局:根据空隙检测和变形检测标记的检测点,准确定位每个患病板上的孔,并在孔上涂上油漆
2.钻孔:使用直径为16mm的钻头钻孔。孔的深度贯穿水泥板和基础层,直至路基的上表面(即,孔贯穿整个刚性结构层)。
3.清洁孔:使用清洁工具及时清除孔周围钻杆上的灰尘和粉尘。使用除尘器或小型空气压缩机密封通孔,并吹除孔中和孔周围的灰尘。
4.制浆:必须严格按照水灰比对土聚合物注浆进行注浆和搅拌。该测试段中聚合物灌浆
混合
物的水灰比为0.33,制浆过程中在混合槽中标出水位。每天施工完毕后,应及时清理制浆混合罐。
5,灌浆:启动灌浆设备,将压力调至设计灌浆压力(1.5MPa)并进行试注观察;打开注浆泵,并在稳定状态下注浆,直到注浆压力升至设计注浆压力1.5MPa以上。当注浆设备活塞停止5秒钟以上或路面升高时,立即停止注浆,拔出注浆头,然后移至下一个灌浆孔。
6.孔的密封:注浆作业完成后,应及时用软木塞将注浆过程中的注浆孔封闭,并用土工布擦洗注浆孔周围的溢浆。
7.固化:普通的土聚合物注浆板的固化时间不得少于24小时,而速凝土聚合物注浆板的固化时间不得少于4小时。在健康维护期内禁止车辆通行。
