您搜索自流型高强无收缩水泥基灌浆料,最关心的应该是:这种材料用在设备二次灌浆或结构加固中,强度到底够不够、施工时会不会开裂收缩、以及现场怎么操作才能保证验收合格。本文结合15年一线施工经验和最新国标GB/T 50448-2015,直接讲清楚材料选型、性能参数和实操避坑点。
原文提到的强度数据有误,按GB/T 50448-2015《水泥基灌浆材料应用技术规范》,自流型高强无收缩水泥基灌浆料的强度等级分为Ⅰ类、Ⅱ类、Ⅲ类、Ⅳ类,其中Ⅳ类(最高级)的1d抗压强度≥20MPa,3d≥40MPa,28d≥70MPa。原文写“1天抗拉强度≥20Mpa”是错误的,灌浆料强度指标应为抗压强度,而非抗拉强度。实际工程中,设备基础二次灌浆通常选用Ⅱ类或Ⅲ类(28d≥60MPa),而桥梁支座灌浆必须用Ⅳ类。
流动度方面,按标准要求初始流动度≥290mm,30min后保留值≥260mm。我们现场实测经验是,流动度在300-320mm时自流填充效果最好,太稀容易离析,太稠则无法灌满狭窄缝隙。微膨胀性能控制指标为24h竖向膨胀率0.02%-0.10%,这能保证灌浆后与设备底板紧密贴合,不产生收缩缝隙。
很多工地出问题,都是因为忽略了基础条件。第一,设备基础表面必须凿毛并用水充分湿润,但灌浆前要清除积水,保持“饱和面干”状态。第二,环境温度低于5℃或高于35℃时,必须采取保温或降温措施。原文说“允许-10℃室外施工”不准确,按JGJ/T 104-2011《建筑工程冬期施工规程》,-10℃环境下施工必须使用防冻型灌浆料,且需搭设暖棚、加热水拌合,否则强度会大幅下降。第三,模板支设必须牢固且密封,尤其是设备底板四周的缝隙,一旦漏浆,后续清理非常麻烦。
以某电厂汽轮机基础二次灌浆为例,设备底板面积约20m²,缝隙高度仅3-5cm。我们采用“自重法灌浆”,从一侧连续浇筑,利用浆料自流性排出空气,最终28d强度达到72MPa,现场敲击检查无空鼓。这个案例说明,只要控制好水料比(按厂家推荐值,误差不超过±0.5%),自流型灌浆料完全可以实现密实填充。

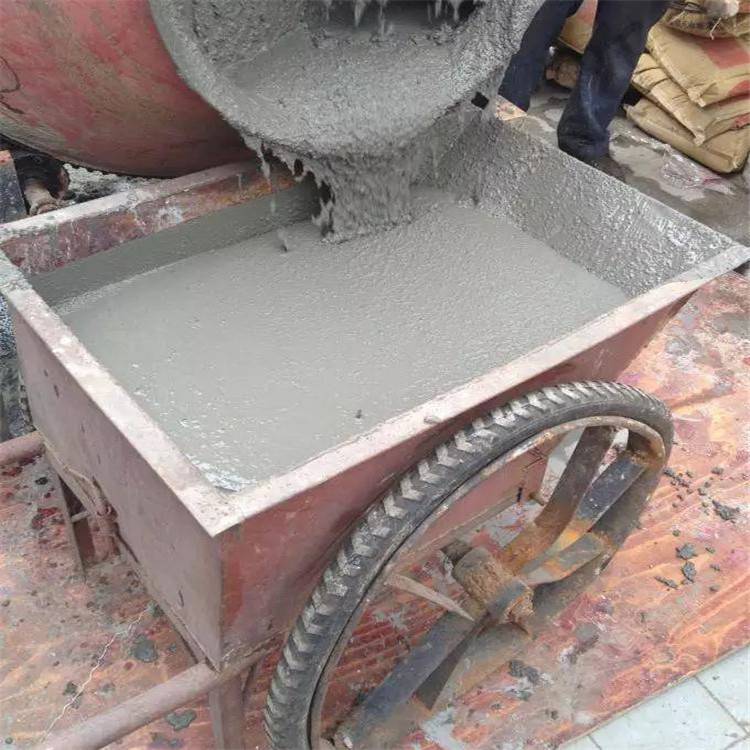

搅拌必须用机械搅拌机,严禁人工搅拌。按GB/T 50448要求,先加水后加料,搅拌时间3-5分钟,静置2分钟消泡后再使用。实际操作中,我们遇到过工人为了图省事多加水的现象,这会导致强度降低20%-30%并出现离析。正确做法是用电子秤精确称量水量,搅拌完成后测试流动度,合格才能灌浆。
灌浆方法选择上,缝隙宽度大于10cm时用自重法,小于5cm且钢筋密集时用压力法。压力法灌浆时,灌浆压力控制在0.2-0.5MPa,从一侧压入,另一侧排气,直到排气孔流出饱满浆液。以某化工设备地脚螺栓锚固为例,螺栓直径36mm,锚固深度600mm,采用压力法灌浆后,拉拔试验达到设计值的1.2倍,满足JGJ 145-2013《混凝土结构后锚固技术规程》要求。
灌浆完成后,必须在终凝前(约2-4小时)开始养护。覆盖塑料薄膜或湿草袋,保持湿润状态不少于7天。对于冬季施工,还要加盖保温被,防止冻害。原文说“喷洒保护剂”可以,但更可靠的做法是蓄水养护,尤其是大面积的设备基础,蓄水深度2-3cm,养护14天效果最好。
我们曾遇到一个维修加固项目,因为养护不到位,灌浆层表面出现干缩裂纹,深度达2mm。后来只能凿除重做,工期延误了3天。经验是:养护期间严禁振动设备或施加荷载,环境温度低于10℃时,养护时间要延长至14天。按GB 50204-2015《混凝土结构工程施工质量验收规范》,灌浆层强度达到设计值的70%以上才能进行后续安装。
灌浆后如果发现表面有气泡或空洞,可能是排气不畅或流动度不足。小面积空洞可以用同型号灌浆料修补,大面积则需要返工。以某桥梁支座灌浆为例,灌浆后24小时检查发现支座下角有5cm³空鼓,我们采用压力注浆法,用0.3MPa压力将浆液注入空鼓处,处理后敲击声音正常。
另一个常见问题是强度不足。原因通常是水料比过大或搅拌不均匀。如果28d强度达不到设计要求,需要取芯检测,按GB/T 50448判定是否合格。实际操作中,我们建议在灌浆时留置同条件养护试块,每20m³至少留置一组,这样能提前发现问题。对于油污污染的基础表面,必须用凿毛机清除油层,否则灌浆料与基础无法粘结,后期会出现脱层。
