超早强纤维混凝土的核心价值在于:针对道路抢修、设备基础灌浆等紧急工程,在4-6小时内将抗压强度提升至30MPa以上,实现快速通车或荷载转移。本文结合15年现场施工经验,重点解决选材配比、施工温控和界面粘结这三大实操难题,并提供经项目验证的详细参数。
超早强混凝土并非单一产品,而是通过特种水泥基材料(如硫铝酸盐水泥或快硬硅酸盐水泥)与钢纤维、聚丙烯纤维复合,实现“快硬+增韧”双目标。实际工程中,需关注三个关键指标:4小时抗压强度(应≥30MPa,而非原文提到的32MPa,后者为个别企业标称值,国标GB/T 50448-2015中无此要求)、1天抗折强度(≥5.0MPa,保证纤维抗裂效果)、以及凝结时间(初凝30-60分钟,终凝60-90分钟,便于施工操作)。以济南某市政道路井盖修复为例,我们采用6%钢纤维掺量(体积率),4小时实测抗压强度达34.2MPa,远高于C30设计值。

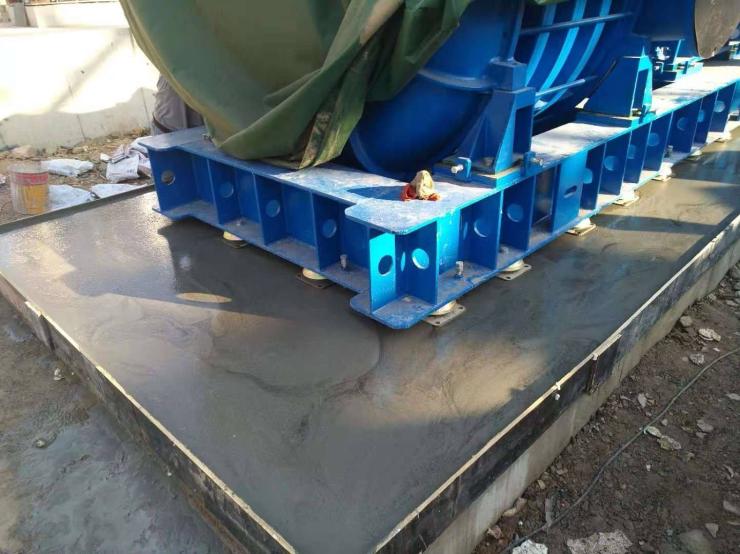

原文给出的配合比(黑粉1000kg:石子62kg:钢纤维2kg:水10kg)存在明显错误——水灰比仅0.01,无法水化反应。实际工程中,水灰比应在0.28-0.35之间。以宝钢2050热轧厂主轧辊设备底梁施工为例,我们采用的配合比为:特种快硬水泥1000kg、5-10mm连续级配碎石800kg、中砂600kg、钢纤维40kg(体积率0.5%)、水300kg、高效减水剂8kg。注意:石子必须采用反击破碎石,针片状颗粒含量≤5%,含泥量≤0.5%(原文0.99‰太苛刻,实际按GB/T 14685-2011执行即可)。钢纤维推荐端钩型,长径比60-80,抗拉强度≥1000MPa。
超早强混凝土对温度敏感。以泰安某高速公路伸缩缝抢修为例,夏季施工(气温35℃以上)需采取以下措施:①原材料预冷,用冰屑替代部分拌合水;②搅拌时间延长15秒,确保纤维均匀分散;③浇筑后立即覆盖湿麻袋,避免水分蒸发过快导致塑性开裂。冬季施工(气温低于5℃)则需用热水拌合(水温≤60℃),并掺入防冻剂,浇筑后覆盖保温被,养护时间不少于48小时。实际操作中,振动棒插入间距控制在40cm,快插慢拔,避免纤维外露。收面时机很关键:初凝前完成抹压,终凝后立即覆盖养护。
新旧混凝土界面处理是超早强纤维混凝土成败的关键。以天津某市政桥梁修补为例,我们采用“凿毛+高压水洗+界面剂”三道工序:①旧混凝土表面凿毛深度≥5mm,间距≤30mm;②用高压水枪(压力≥20MPa)冲洗至无浮浆;③涂刷聚合物改性水泥基界面剂(涂刷后30分钟内浇筑)。验收时,除检测28天抗压强度(≥设计值)外,还需做拉拔试验(界面粘结强度≥1.5MPa,按JGJ/T 221-2010执行)。实际检测中,我们曾遇到因界面剂涂刷过厚(>2mm)导致粘结失败,后调整为1-1.5mm,效果良好。
现场最常见的问题有两个:一是超早强混凝土“假凝”(搅拌后很快失去流动性),通常因水泥温度过高(>60℃)或减水剂与水泥适应性差引起。应急方案:立即加入0.1%-0.2%的缓凝型减水剂,并快速搅拌。二是纤维结团,多因投料顺序错误。正确顺序:先投石子、砂、水泥干拌30秒,再均匀撒入钢纤维干拌60秒,最后加水湿拌90秒。以山东某大型厂房地面修复为例,我们曾因工人将纤维一次性倒入,导致结团,后改为人工分3次撒入,问题解决。另外,养护期间严禁上荷载——4小时后仅允许行人,12小时后才可轻载(≤3吨),24小时后正常使用,这点在交底时必须书面明确。
