您搜桥梁伸缩缝快速浇注料,多半是遇到了工期紧、要抢通车的难题。这种材料的核心价值在于:浇注后2-4小时就能达到开放交通的强度,而不像普通混凝土需要养护7天。我干了15年现场,见过太多因材料选择不当导致的返工,下面直接讲干货,把配比、施工、验收一次说透。
市面上多数桥梁伸缩缝快速浇注料宣传“超早强”,但实际工程中常出现两个问题:一是早期强度够但后期强度倒缩,二是收缩开裂导致伸缩缝二次损坏。以我经验,合格材料必须满足以下实测数据:
1小时抗压强度≥20MPa(满足轻型车辆通行),24小时抗压强度≥50MPa(达到C50等级),28天抗压强度≥60MPa。流动度控制在240-260mm(坍落扩展度),保证自流平密实。最关键的是限制膨胀率:水中7天限制膨胀率≥0.02%,空气中21天干缩率≤0.025%,这个指标直接决定会不会开裂。参考标准为GB/T 50448-2015《水泥基灌浆材料》中的Ⅳ类(超早强型)要求。
很多施工队一年四季用同一个配比,这是大忌。冬季施工时,水温必须控制在35-65℃(严禁超过65℃,否则会导致速凝剂失效),拌合物入模温度不低于5℃。实际操作中,我要求现场用红外测温枪测水温,搅拌机也要预热。夏季施工则要控制水温≤25℃,并加冰片降温,否则30分钟内就会失去流动性。
以2023年沪蓉高速某桥梁伸缩缝抢修为例,当时气温38℃,我们采用冰水拌合,入模温度控制在28℃,最终3小时强度达到22MPa,顺利通车。而相邻标段因未控温,材料在搅拌机内就初凝了,损失了3吨料。

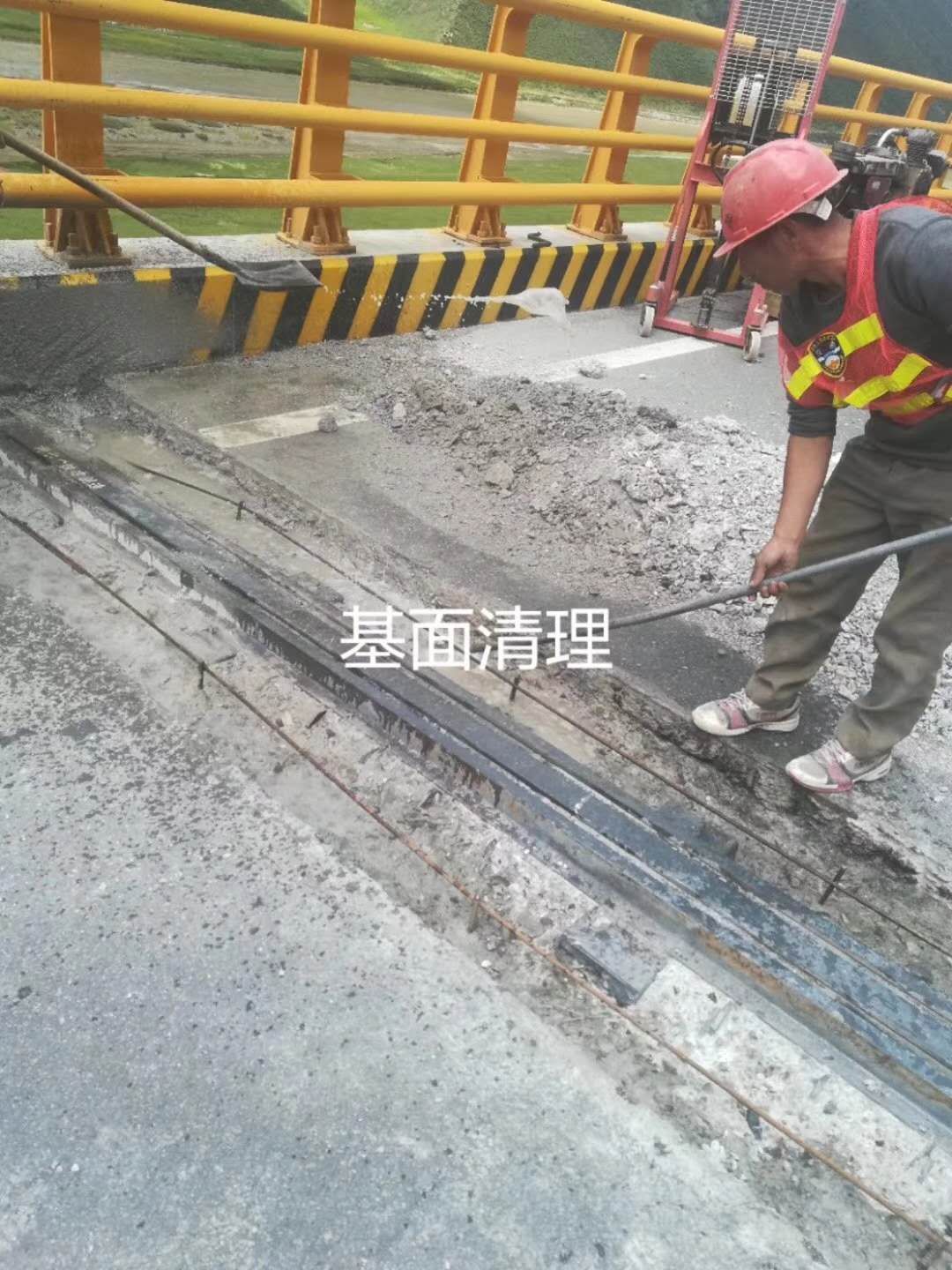

80%的伸缩缝修补失败都源于基面处理不当。规范要求(参照GB 50550-2010《建筑结构加固工程施工质量验收规范》):基面必须凿除至坚实基层,深度≥20mm,并用高压水枪(压力≥20MPa)冲洗,再用空压机吹干。我见过最典型的问题:只清浮灰不凿毛,结果新料与旧混凝土界面粘结强度只有0.3MPa,通车一周就脱层。
正确的做法是:凿毛后涂刷界面剂(YJ-302或同类产品),用量≥0.3kg/m²,涂刷后10分钟内必须浇注,否则界面剂成膜失效。冬季施工时,界面剂需用温水稀释(水温≤40℃),否则会结冰。
搅拌顺序直接影响性能:先干拌10秒(让粉料均匀),再加水搅拌。水料比严格控制在16%-16.5%(重量比),多1%的水强度就会下降15%。我要求现场用电子秤称量,严禁凭经验加水。搅拌时间:第一次加水2/3,搅拌30秒;第二次加剩余1/3,再搅拌150秒。总搅拌时间控制在3分钟以内,否则机械热会导致材料提前水化。
浇注时从一端缓慢推进,避免卷入空气。每次搅拌的料必须在30分钟内用完,超时的料即使看起来流动度还行,强度也达不到设计要求。以京港澳高速某桥为例,工人因偷懒一次性搅拌了50kg,用了40分钟才浇完,结果28天强度只有42MPa,最终返工。
很多施工队认为快硬料不用养护,这是误区。浇注后立即覆盖塑料布(防止水分蒸发),再盖草袋保湿。常温下3-4小时后可拆除模板,但必须继续保湿养护至24小时。冬季需加盖保温棉被,养护时间延长至48小时。验收时需做三点:一是用回弹仪测强度(每个伸缩缝测5点,取平均值),二是用塞尺测平整度(≤3mm),三是观察有无收缩裂缝。
验收标准可参照JTG/T J22-2008《公路桥梁加固设计规范》和GB 50204-2015《混凝土结构工程施工质量验收规范》。特别注意:通车前必须做荷载试验,用满载卡车(总重30吨)以20km/h速度通过,观察伸缩缝有无异常变形或响声。
