设备基础灌浆后出现裂缝、螺栓松动?这不是偶然。水泥基无收缩灌浆料通过预膨胀补偿机制,从根本上解决了普通水泥收缩导致的界面脱离问题。你需要的不是一种材料,而是一个能保证二次灌浆层与基材共同受力的工程方案。

什么是真正的水泥基无收缩灌浆料

按GB/T 50448-2015《水泥基灌浆材料应用技术规范》的定义,水泥基无收缩灌浆料是以水泥为胶结材料,配以级配骨料和多种外加剂,在塑性阶段或硬化后体积不发生收缩、甚至产生微膨胀的特种砂浆。膨胀率通常控制在0.01%~0.03%之间,这个范围既能补偿早期收缩,又不会破坏结构。

实际操作中,很多工地把普通砂浆加膨胀剂当灌浆料用,结果半年后螺栓孔周围出现放射性裂纹。经验上来说,真正的无收缩性能来自颗粒级配和膨胀组分的协同作用,不是单靠外加剂能解决的。某桥梁支座灌浆项目中,我们对比了三种不同级配的产品,只有符合规范级配曲线的材料在28天强度达到了70MPa以上,且无收缩。

为什么设备基础必须用无收缩材料

设备运行时的振动荷载会放大任何微小的间隙。以某电厂汽轮机基础为例,二次灌浆层厚度为50mm,如果材料有0.02%的干缩,就会产生0.01mm的缝隙。这个缝隙在每分钟3000转的振动下,三个月内就会扩展成1mm以上的空鼓区,直接导致地脚螺栓预紧力衰减。

另一个关键点是温度变形。灌浆料水化热最高可达60℃,降温过程中如果体积收缩,与旧混凝土的温差应力叠加,必然脱层。水泥基无收缩灌浆料的微膨胀正好补偿了这部分冷缩量,施工温度在5℃~35℃范围内,膨胀率稳定。以某高铁轨道板灌浆为例,冬季施工时环境温度2℃,我们通过加热拌合水到30℃,依然保证了0.02%的膨胀率。

施工操作中三个最容易出错的环节

第一个是基面处理。很多施工队只浇水不凿毛,这是错的。规范要求基层必须露出粗骨料,且饱和面干。某化工厂压缩机基础灌浆前,基层含水率超过6%,结果灌浆层与基层界面粘结强度只有0.8MPa,远低于设计值2.0MPa。正确做法是提前24小时充分湿润,施工前用压缩空气吹除明水。

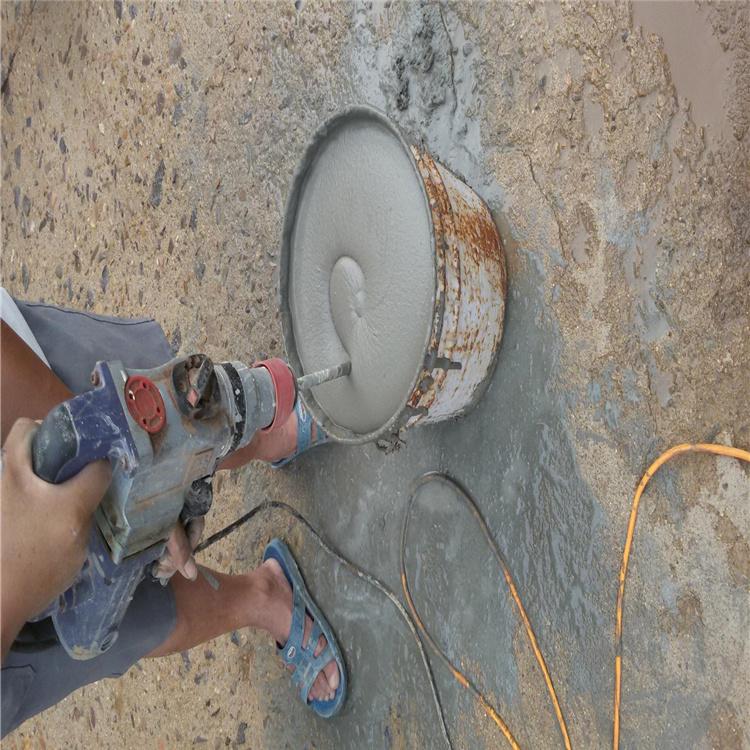

第二个是搅拌时间。用强制式搅拌机,先加水后加粉料,搅拌3分钟以上。实际操作中常见的问题是搅拌时间不足1分钟,导致膨胀组分分布不均。以某钢结构柱脚灌浆为例,搅拌不均匀的区域局部膨胀率超标到0.08%,反而撑裂了柱脚板。记住:搅拌时间不够,再好的配方也白费。

第三个是养护。很多人以为无收缩就不需要养护,这是误解。早期失水会导致膨胀组分无法充分反应,最终收缩。某桥梁支座灌浆后没有覆盖湿布,三天后表面出现龟裂纹。正确做法是终凝后立即覆盖湿麻袋或喷涂养护剂,养护时间不少于7天,冬季还要保温。

不同场景下的材料选择与配比调整

设备基础灌浆厚度在30~100mm时,选用细骨料型,最大粒径不超过4.75mm。以某轧机底座为例,灌浆厚度80mm,我们用了细骨料型,流动度达到280mm,自流平效果很好。如果厚度超过100mm,必须用含粗骨料的型号,否则收缩率会增大。

温度影响很大。夏季施工时,水温超过30℃会导致凝结时间缩短至20分钟以内,失去流动性。某钢结构厂房灌浆时环境温度38℃,我们采用冰水拌合,把浆温控制在25℃,流动度保持40分钟。冬季则相反,水温低于5℃时强度发展停滞,某设备基础灌浆后7天强度只有设计值的40%,后来用热水拌合并搭设暖棚才达标。

流动度调整要谨慎。规范要求初始流动度≥260mm,30分钟保留值≥230mm。某工地为了好施工,私自多加水,结果流动度达到320mm,但28天强度从70MPa降到45MPa。记住:加水量只能按产品说明操作,每公斤粉料加水0.12~0.14升,偏差不超过0.01升。

从失败案例看质量控制要点

某钢厂连铸机基础灌浆,施工后两个月发现地脚螺栓松动。检查发现灌浆层厚度不均,最薄处只有15mm,最厚处120mm。薄处水化热散失快,膨胀反应不充分,实际发生了收缩;厚处水化热集中,膨胀率超标。最后全部凿除重做。教训是:灌浆前必须用水平仪找平,厚度偏差控制在±5mm以内。

另一个案例是某风电基础灌浆,冬季施工后表面出现大量气泡。分析原因是搅拌时卷入空气,且未使用消泡剂。规范要求含气量≤3%,实际检测达到8%。解决办法是采用低速搅拌(转速不超过300r/min),并加入0.1%的消泡剂。重做后含气量降到1.5%,28天强度从50MPa恢复到68MPa。

经验上来说,水泥基无收缩灌浆料的成败80%在施工细节。材料本身只要符合GB/T 50448-2015标准,强度等级从C40到C80都能稳定供应。但基层处理、搅拌、养护这三个环节,必须安排专人盯控。以某桥梁支座灌浆项目为例,我们制定了"三检制":施工队自检、技术员复检、监理终检,每个环节拍照存档,最终3000个支座无一返工。

  • 联系方式
  • 新材料
  • 联系人:
  • 24小时服务热线:158-3832-6188
  • 扫一扫,关注我们

    联系我们

    邮 箱:15838326188@139.com

    手 机:158-3832-6188

    热 线:158-3832-6188

    地 址:全国销售

    Copyright © 2002-2026 备案号:豫ICP备2026007323号-1

    在线客服
    服务热线

    服务热线

    158-3832-6188

    微信咨询
    返回顶部
