水泥地面开裂是混凝土收缩与基层约束力失衡的结果。要彻底修复,不能只看表面裂缝,得先判断裂缝是静止型还是发展型,再根据裂缝宽度和承载要求选对修补材料。下面这套方法,来自多个工业厂房和物流仓库的实际抢修经验,能帮你一次性解决问题。
修补前必须做的第一件事,是观察裂缝的发展趋势。用裂缝测宽仪或塞尺测量宽度,同时在裂缝两端贴石膏饼,观察两周。如果石膏饼没裂,说明裂缝已稳定,属于静止型;如果石膏饼跟着开裂,说明基层还在沉降或混凝土还在收缩,属于发展型。
实际操作中,静止型裂缝多见于使用超过一年的地面,宽度通常在0.3mm以下;发展型裂缝常见于新浇筑的地面,特别是养护不足7天就上荷载的工程。这两种裂缝的修补方案完全不同,搞混了等于白干。
对于宽度小于0.3mm的静止型裂缝,不需要开槽,直接采用表面封闭法。推荐使用渗透型环氧树脂底涂,黏度控制在300mPa·s以下,能顺着毛细孔渗入裂缝深处。施工时,用滚筒或毛刷涂两遍,第一遍涂完后等表干(约2小时),再涂第二遍。
以某物流仓库3000㎡地面为例,裂缝宽度都在0.2mm左右,采用这种方法修补后,经过两个夏季高温和叉车反复碾压,没有出现二次开裂。关键控制点是:施工温度要在10℃以上,湿度低于75%,否则树脂固化不完全。

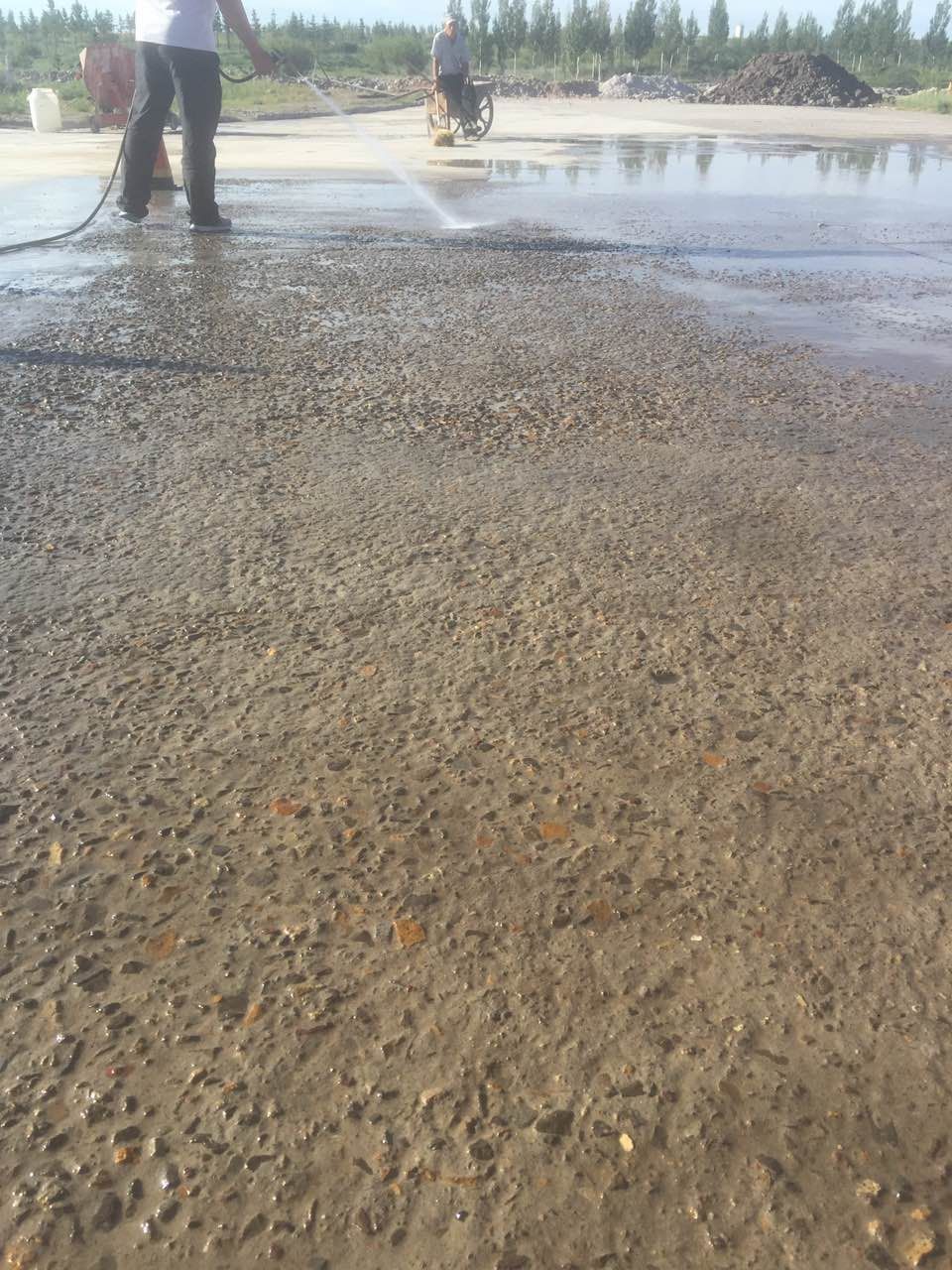

宽度超过0.5mm的裂缝,或者有轻微错台的裂缝,必须用开槽灌浆法。用切割机沿裂缝开V型槽,槽深控制在15-20mm,槽宽20-25mm。开槽后,用高压气枪吹净粉尘,再用丙酮清洗槽内壁,确保无油污。
灌浆材料建议选用低收缩环氧树脂灌浆料,抗压强度需达到50MPa以上(参照GB/T 50448-2015《水泥基灌浆材料应用技术规范》)。灌浆时采用低压慢注方式,压力控制在0.2-0.4MPa,从裂缝一端向另一端推进,直到灌浆料从另一端溢出。灌完后,用刮板刮平表面,撒上石英砂做防滑处理。
如果地面出现大面积龟裂、起砂,说明表层混凝土已经劣化。这时候不能局部修补,得整体做薄层罩面。先用抛丸机或铣刨机去除表面松散层,露出坚实基层,然后涂刷界面剂,再摊铺聚合物改性水泥砂浆。
这种砂浆的厚度控制在5-10mm,28天抗折强度不低于6.0MPa,粘结强度大于1.5MPa。以某汽车零部件车间为例,地面因油污渗透导致表层开裂起砂,采用薄层修补后,48小时就能上轻载,7天达到设计强度。注意:施工后必须覆盖塑料薄膜保湿养护,前3天每天洒水两次。
修补完成不等于活干完了。环氧类材料需要24小时初凝,7天达到最终强度,这期间不能有水浸泡或重物碾压。水泥基修补材料则需保湿养护至少7天,环境温度低于5℃时,必须采取保温措施,否则强度会打折扣。
经验上来说,修补后的地面在头两周内,荷载控制在设计值的50%以内比较稳妥。曾经有个冷库项目,修补后第三天就上叉车,结果修补层被压裂,返工成本翻了三倍。所以,养护时间和荷载控制这两条红线,施工队长必须盯住。
