混凝土结构一旦碳化,钢筋锈蚀、表面开裂等问题就会接踵而来。想要彻底解决这个隐患,关键是把防碳化涂料施工的每道工序做扎实。这篇文章从材料选型、基层处理到涂层养护,把技术参数和验收标准一次性讲透。
防碳化涂料属于水泥基聚合物改性复合材料,由高分子乳液、水泥基粉料和多种功能助剂复配而成。按GB/T 50448-2015《水泥基灌浆材料》的技术框架,其28d粘结强度应不低于1.5MPa,抗渗压力应达到1.2MPa以上。实际操作中,涂料的pH值应控制在7~9之间,凝结时间初凝不小于2h、终凝不大于8h,这样才能保证足够的开放时间进行涂刷作业。
从材料特性看,防碳化涂料必须具备两个核心能力:一是封闭微细裂纹(宽度0.2mm以下)并阻止其扩展;二是阻止二氧化碳、氯离子和水蒸气渗透。以某水闸工程为例,涂刷后3年取芯检测,碳化深度仅为未涂刷区域的1/5,效果非常明显。

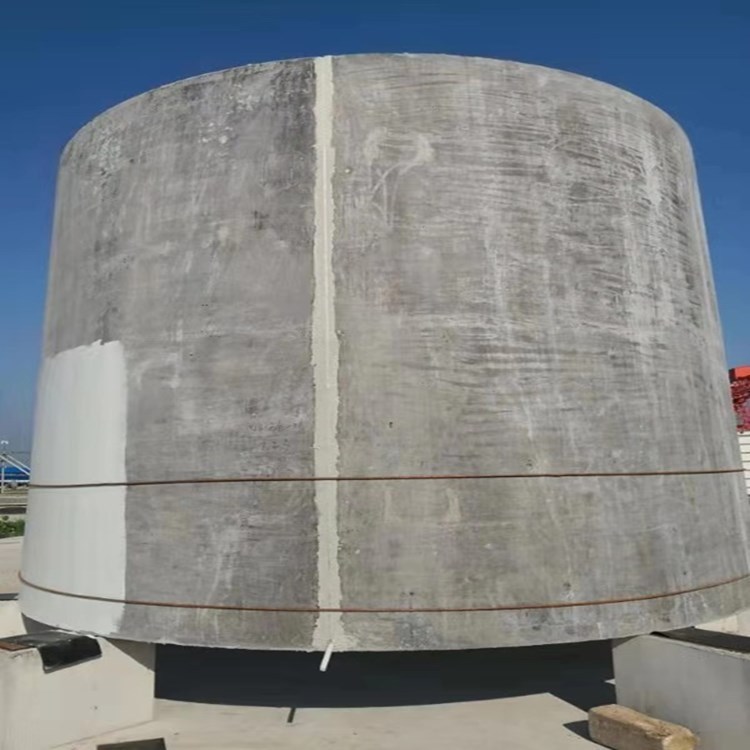

防碳化涂料主要用在水利水电、港口码头、桥梁隧道以及工业与民用建筑的钢筋混凝土结构上。具体包括冷却塔、渡槽、大坝、污水池、混凝土电杆等长期暴露在潮湿或腐蚀性环境中的构件。按GB 50204-2015《混凝土结构工程施工质量验收规范》要求,当混凝土碳化深度超过保护层厚度的1/3时,就必须进行防碳化处理。
经验上来说,室外结构比室内结构更需要防碳化处理。以沿海地区的桥梁为例,氯离子侵蚀和碳化是同步发生的,单做防水层不够,必须用防碳化涂料形成双重屏障。另外,新旧混凝土交接处、施工缝和蜂窝麻面部位,都是防碳化涂刷的重点区域。
基层处理直接决定涂层寿命。涂刷前必须清除混凝土表面的浮浆、油污和松散颗粒,对宽度超过0.3mm的裂缝应先用修补砂浆填平。基层含水率应控制在6%以下,表面pH值应小于10。按JGJ/T 145-2015《混凝土结构后锚固技术规程》的基层处理要求,打磨后应用高压水枪冲洗干净,并自然干燥24h以上。
温度低于5℃或高于35℃时不宜施工,雨天和风速大于5级时也应停止作业。基层表面应保持粗糙,但不得有明水。实际操作中,用2m靠尺检查平整度,偏差超过3mm的部位需要先做找平处理。
配制时先搅拌液料至均匀状态,再按产品说明书的配比(通常液料:粉料=1:2.5~1:3.0)加入粉料,用电动搅拌器搅拌3~5分钟,静置2分钟消泡后方可使用。拌好的涂料应在30分钟内用完,夏季高温时缩短至20分钟。涂料应分层多道涂刷:无腻子层时涂刷4~5道,总干膜厚度达到1.0~1.2mm;有腻子层时涂刷3道,厚度约0.75mm。
每道涂刷必须等前一道表干(指触不粘手)后方可进行,夏季间隔时间不低于1.5h,冬季不低于3h。涂刷工具推荐绒毛辊筒,辊涂时来回多辊几次,确保涂料与基层之间无气泡。每遍涂刷方向应交替改变,比如第一道横向、第二道纵向,这样能有效避免漏涂和厚度不均。
最后一道涂层施工完成后12h内不得淋雨。若涂层需长期接触流水,必须自然干燥养护7d以上。在密闭潮湿环境中施工时,应加强通风排湿,防止涂层表面结露。养护期间涂层表面温度应保持在5~35℃之间。
验收时按GB 50550-2010《建筑结构加固工程施工质量验收规范》执行:涂层应均匀、无漏涂、无流挂、无起皮,用湿膜卡或干膜测厚仪检查厚度,每100m²测5个点,平均值不低于设计厚度的90%。粘结强度用拉拔法检测,每500m²测1组,每组3个点,平均值应≥1.0MPa。如果出现起泡或脱落,说明基层含水率超标或涂刷间隔过短,需要铲除后重新处理基层再涂刷。
