高铁建设设备安装灌浆料的使用,核心在于通过精确的配合比和规范的施工流程,确保设备底座与基础混凝土之间无空隙、高强度连接。以某时速350公里高铁桥梁支座安装为例,灌浆料的正确使用直接决定了设备在长期动荷载下的稳定性。下面我结合15年现场经验,把关键步骤和参数拆开来讲。
普通混凝土在设备安装时有两个硬伤:一是收缩大,硬化后与设备底座之间容易产生缝隙;二是早期强度上不来,等不了那么久。高铁建设设备安装要求灌浆后24小时内就能承载,甚至要承受列车通过时的冲击荷载,普通材料根本达不到。
按照GB/T 50448-2015《水泥基灌浆材料应用技术规范》,高铁设备安装用的灌浆料必须满足几个硬指标:流动度初始值≥290mm,30分钟保留值≥260mm;2小时抗压强度≥20MPa,24小时抗压强度≥40MPa。这些数据不是随便写的,是保证设备能快速进入下一道工序的基础。
实际操作中,我还遇到过用普通砂浆代替灌浆料的情况,结果设备运行三个月后底座出现明显沉降,最后不得不返工。经验上来说,高铁建设设备安装这个场景,必须选专用灌浆料,别图省钱省事。
灌浆前的基础处理是第一道关。基础混凝土表面必须凿毛,露出新鲜骨料,然后用高压水枪冲洗干净,不能有浮浆、油污和积水。很多施工队图省事,简单扫一扫就灌浆,结果界面粘结强度打折扣,设备一震动就脱层。
支模也是个关键活。模板要支得严实,不能漏浆,尤其是设备底座四周的缝隙,得用密封条或者快干水泥堵死。以某高铁轨道板精调设备安装为例,当时模板没支好,灌浆料从侧面漏了将近20%,最后补灌时新旧界面处理很麻烦,工期拖了两天。
材料准备方面,灌浆料要提前运到现场,存放温度控制在5℃-35℃之间。搅拌用水必须是饮用水,水温控制在20℃±5℃。搅拌机具推荐用强制式搅拌机,转速不低于1000转/分钟,一次搅拌量不超过设备额定容量的80%,避免搅拌不均匀。
搅拌这一步最容易被忽视。先把80%的水倒入搅拌机,然后加入灌浆料,边加边搅拌,最后根据流动度情况调整剩余水量。搅拌时间控制在3-5分钟,不能少于3分钟,否则粉料和水没充分混合;也不能超过5分钟,否则材料温度升高,流动度损失快。

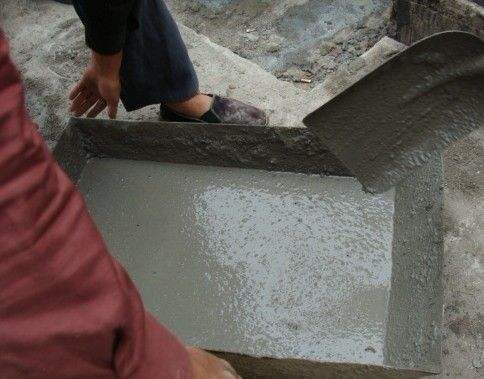

灌浆时采用高位漏斗法,从设备底座一侧连续灌入,利用自重让浆料从另一侧流出,直到完全填满。灌浆速度要控制好,不能太快,否则容易裹入空气形成气泡。以某桥梁支座灌浆项目为例,我们要求灌浆速度保持在10-15升/分钟,灌浆高度一次性完成,中间不停顿。
灌浆过程中要随时观察排气情况。如果发现浆料表面有气泡冒出,用细钢筋轻轻插捣排气。灌浆完成后,用抹刀将表面抹平,然后立即覆盖湿布或塑料薄膜进行保湿养护。高铁建设设备安装灌浆料的养护时间不能少于7天,前3天尤其关键,要保持表面始终湿润。
夏天施工最怕温度高导致灌浆料流动度损失快。当环境温度超过30℃时,要采取降温措施:搅拌用水可以用冰水代替,灌浆料存放在阴凉处,避开中午高温时段施工。有一次在南方某高铁站施工,地表温度达到40℃,我们直接在灌浆料上盖湿麻袋降温,流动度才保住了。
冬天施工则要防冻。环境温度低于5℃时,必须使用热水搅拌,水温控制在30℃-40℃之间。灌浆完成后,要立即覆盖保温材料,比如保温棉被或者电热毯,保证灌浆层在24小时内温度不低于5℃。按照GB/T 50448-2015规定,冬季施工的灌浆料强度发展会慢一些,24小时强度可能只有常温下的70%,所以养护时间要延长到10天以上。
春秋季节相对好操作,但也要注意早晚温差。经验上来说,灌浆施工的最佳温度区间是15℃-25℃,这个温度下材料性能最稳定,强度发展也最快。如果条件允许,尽量把灌浆时间安排在这个温度范围内。
第一个案例是某高铁隧道内的设备安装。当时因为空间狭小,通风条件差,灌浆料搅拌后流动度下降很快。我们调整了方案:改用小容量搅拌机,每批次搅拌量减少到50公斤,灌浆速度加快,从搅拌到灌完控制在15分钟内。最终检测结果显示,28天抗压强度达到65MPa,完全满足设计要求。
第二个案例就没那么幸运了。某高铁站台雨棚柱脚灌浆,施工队为了赶工期,在灌浆料还没达到终凝时就进行了设备微调,导致灌浆层出现细微裂缝。后来用超声波检测,发现裂缝深度达到5mm,不得不凿掉重灌。这个教训说明,高铁建设设备安装灌浆料的终凝时间一般在4-6小时,这个期间绝对不能扰动设备。
从这两个案例能看出来,灌浆料用得好不好,关键在细节控制。材料本身性能达标是基础,但施工过程中的温度、时间、养护这些变量,才是决定最终效果的核心。建议施工前做一个小样试灌,确认流动度和强度都符合要求后再大面积施工。
