风电基础二次灌浆料出现裂缝是常见的技术问题,处理关键在于裂缝类型判断和针对性修复。根据GB/T 50448-2015标准,宽度<0.2mm的收缩裂缝可采用环氧树脂注浆,而>0.3mm的结构裂缝需开槽后采用CGM-4型高强灌浆料回填。实际施工中,风电基础二次灌浆的裂缝处理还需结合环境温度、荷载特点综合制定方案。
经验上把裂缝分为收缩裂缝、沉降裂缝和荷载裂缝三类。收缩裂缝多呈网状,宽度通常0.05-0.2mm,主要因灌浆料水化热过大或养护不到位导致。去年某2.5MW风机项目就因冬季施工未采取保温措施,24小时内出现了规律性龟裂。
沉降裂缝往往沿钢筋走向发展,宽度可达0.5mm以上,这与风电基础二次灌浆时的分层浇筑间隔过长有关。根据JGJ/T 271-2012规定,两次浇筑间隔超过初凝时间1.5倍就容易出现这类问题。
处理前必须测量裂缝深度、宽度及走向。实际操作中推荐采用裂缝显微镜(精度0.02mm)配合超声波检测仪,特别是对贯穿性裂缝要重点排查。比如某海上风电项目曾发现表面0.15mm的裂缝,但超声波显示深度已达基础环高度的2/3。
环境温度直接影响材料选择。5℃以下不建议使用环氧树脂,而该采用硫铝酸盐水泥基灌浆料;超过30℃时则要添加缓凝剂,避免修补材料自身产生收缩裂缝。

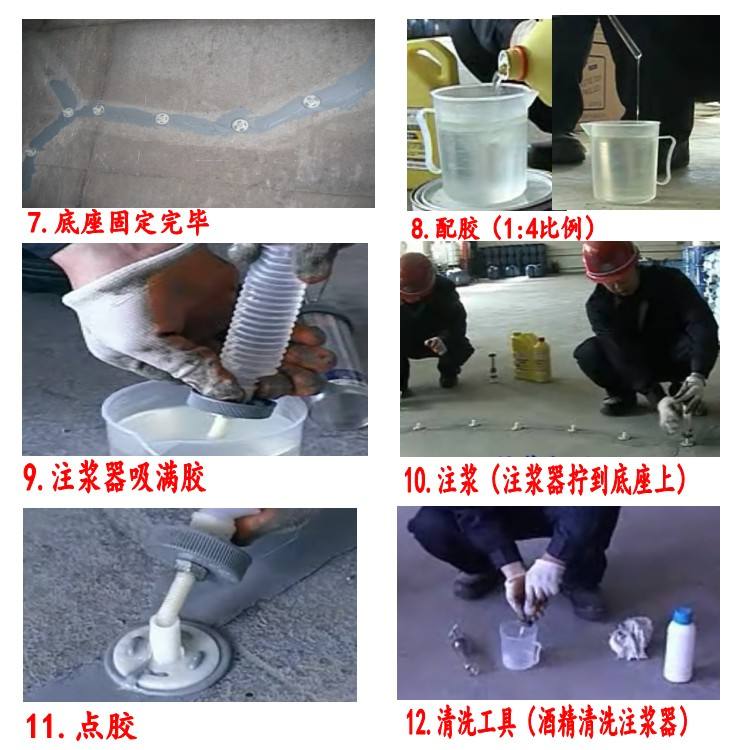

对于非贯穿的表面裂缝,我们更倾向采用低压注浆法。具体是用0.3-0.5MPa压力将改性环氧浆液注入,这种工艺在张北风电基地处理塔筒基础裂缝时,28天抗压强度达到82MPa,远超设计要求。
遇到活动裂缝就得用柔性处理方案。去年修复某高原风电项目时,采用聚氨酯密封胶配合碳纤维布的方式,既保证了密封性,又能承受±0.15mm的周期性位移。
很多团队只关注灌浆料本身的28天强度,却忽视早期养护。按照GB/T 50448要求,修补后前3天必须保持湿度>90%,温度梯度<15℃/m。曾有个项目因养护毯铺设不到位,导致修补区边缘二次开裂。
另一个常见错误是未做相容性测试。特别是老旧基础修补时,一定要先做小样试验。有次处理沿海风电场裂缝时,就因原有灌浆料氯离子含量超标,导致新老材料界面处产生电化学腐蚀。
预防永远比补救更经济。乌海某300MW项目在二次灌浆阶段,通过控制胶材用量在380-400kg/m³、添加钢纤维(掺量1.2%体积率)、采用三段式养护工艺(2h喷雾+24h覆膜+7d湿养),实现了零裂缝验收。
该项目的关键创新是采用了分布式温度传感器网络,实时监测灌浆体芯部与表层温差,确保始终控制在20℃范围内。这套做法后来被写入当地风电建设技术导则。
