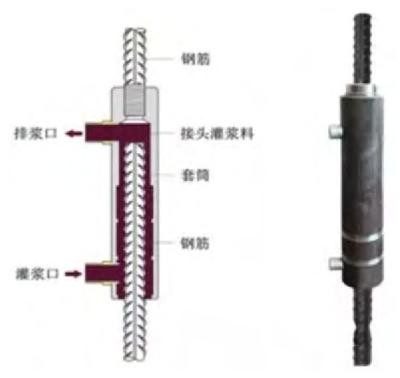

搜索“套筒连接灌浆料”的工程师或施工队长,最关心的不是材料说明书,而是“我这个项目到底该用哪个强度等级的料、灌浆时怎么保证不空鼓、以及验收时抗压强度能不能过”。套筒连接灌浆料的核心作用是把钢筋和套筒牢牢锁在一起,传递结构受力,选材和施工的任何一个细节出错,都会导致接头失效。
很多人误以为套筒灌浆就是把高标号水泥浆灌进去就行。实际操作中,普通水泥浆在硬化后收缩率能达到1.5%以上,而套筒内径与钢筋之间的间隙通常只有3-5毫米。收缩一旦发生,钢筋与灌浆料之间就会出现微裂缝,接头抗拉强度直接打折扣。真正的套筒连接灌浆料必须采用低水胶比(0.28-0.32)、掺入专用膨胀组分和超细矿物掺合料,实现塑性阶段膨胀补偿收缩。以某跨海大桥引桥的预制立柱连接项目为例,我们实测了24小时膨胀率,控制在0.02%-0.05%之间,既保证了与套筒壁的紧密贴合,又不会因为膨胀过大胀裂套筒。
从材料流变性能来看,这类灌浆料的初始流动度要求达到300mm以上(按GB/T 50448-2015附录A测试),30分钟后流动度损失不超过50mm。现场最怕的是搅拌后半小时内流动度急剧下降,导致灌浆泵送不动或者灌不满。经验上来说,在夏季35℃高温环境下,必须用冰水搅拌并控制在20分钟内用完,否则流动度会从320mm跌到200mm以下,这时候强行灌进去的料基本都会形成空洞。
在某城市高架桥的预制墩柱灌浆中,监理要求抽检套筒内部清洁度。我们用内窥镜一看,发现部分套筒底部有焊渣和浮锈,这些杂质在灌浆时会被冲上来堆积在排气孔位置,造成假性排气——表面看排气孔出浆了,实际上底部还有一段被杂质堵住没灌满。后来我们定了一条硬规矩:灌浆前用压缩空气从底部往上吹扫3次,再用海绵塞蘸水擦拭内壁,确保没有松散颗粒。
排气孔的设置位置直接影响灌浆密实度。很多图纸只标注“在套筒顶部设排气孔”,但实际操作中,如果套筒长度超过500mm,必须在中间段也增设辅助排气孔。以直径40mm、长度600mm的套筒为例,单靠顶部一个排气孔,灌浆时空气容易在钢筋肋纹与套筒壁之间形成“气袋”。我们在某地铁预制梁项目中改用底部注浆、顶部和侧面双排气的工艺,钻芯取样检测显示,密实度从之前的92%提升到了98%以上。
灌浆料的标准养护条件是20±2℃、相对湿度95%以上,但现场往往做不到。去年冬天在北方某工地,气温降到-5℃,施工队用热水搅拌后灌浆,表面看起来流动度很好,结果7天抗压强度只有设计值的60%。拆开套筒发现,靠近套筒壁的部分因为低温水化反应停滞,形成了疏松层。后来我们要求在冬季施工时,灌浆完成后立即用保温被覆盖套筒区域,并在套筒外壁贴温度传感器,确保24小时内料体温度不低于10℃。实测数据表明,保温养护的试块28天强度能达到75MPa,而自然养护的只有52MPa。
关于强度检测,很多项目只做同条件养护试块,忽略了套筒内实际养护条件与试块的差异。套筒内的灌浆料因为散热慢,内部温度会比试块高5-8℃,这会导致早期强度偏高但后期强度发展不足。我们在某高层住宅的灌浆验收中,除了留试块,还直接从套筒排气孔处取样制作小试件(40mm×40mm×160mm),对比发现套筒内取样的28天强度比标准试块低8%-12%。这个差值在结构设计时如果没考虑进去,就会留下安全隐患。
GB/T 50448-2015里对灌浆料的竖向膨胀率有明确要求:3小时竖向膨胀率≥0.02%,24小时介于0.02%-0.10%之间。但在实际工程中,这个指标往往被忽视。某体育场馆的预制看台板灌浆后,28天抗压强度达到70MPa,完全合格,但半年后检查发现部分套筒连接处出现0.3mm的缝隙。我们分析原因,是灌浆料的后期收缩补偿不足——24小时膨胀率虽然合格,但7天后开始出现干燥收缩,而套筒内水分无法补充,导致体积回缩。
解决这个问题,我们在材料配方上要求增加钙矾石类膨胀源的掺量,同时控制早期膨胀与后期收缩的平衡。具体来说,就是要求供应商提供7天和28天的限制膨胀率数据(按GB/T 23439-2017测试),而不是只看24小时数据。以某高铁站房项目为例,我们要求7天限制膨胀率≥0.01%,28天≥0.005%,这样即使后期有干燥收缩,也不会产生超过0.1mm的缝隙。这个经验参数后来被写进了我们企业的内部验收标准,实际应用三年,未出现一例接头松动问题。
