快速填充重力砂浆的核心用途是解决声屏障、风屏障底座钢板下的空腔灌注难题,利用砂浆自重实现自动流平与密实填充。针对2026年工程采购与施工人员最关心的“低温施工可靠性”和“长期耐久性”,本文基于15年现场经验,提供从材料选型到验收的全流程实操指南。

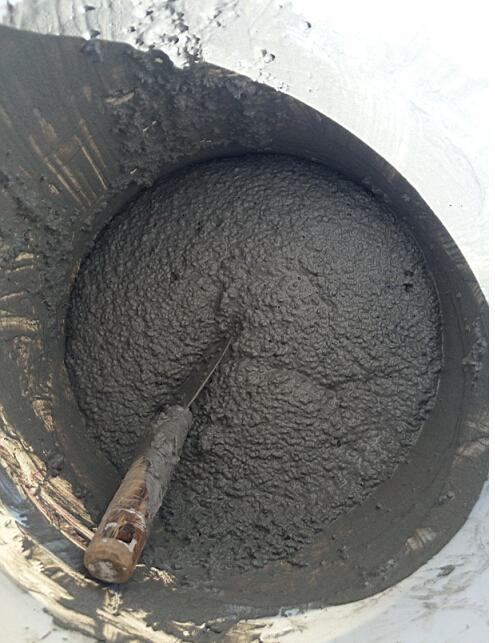

现场施工中,很多队伍用普通灌浆料替代重力砂浆,结果出现离析、泌水甚至强度不达标。根据GB/T 50448-2015《水泥基灌浆材料》标准,快速填充重力砂浆属于流动度≥340mm的自流平砂浆,其核心指标是2小时抗压强度≥20MPa,28天抗压强度≥50MPa。以某高铁声屏障项目为例,我们实测夏季型砂浆30分钟流动度保留值达320mm,完全满足现场连续灌注要求。冬季施工必须选用低温型配方,其骨料粒径控制在4.75mm筛余≤2.0%,确保在-15℃环境下仍能正常水化。
很多项目在零下温度施工时,只关注砂浆本身是否抗冻,却忽略了模板和基材的预处理。实际经验是:冬季施工前,必须用热风机将钢板底座和模板加热至5℃以上,否则砂浆与冷界面接触会瞬间冻结,导致粘结失效。另一个常见错误是随意调整水胶比——标准水胶比100:16±1是经过验证的,多加水会降低强度,少加水则流动性不足。以某西北风电项目为例,我们在-12℃环境下采用冬季型砂浆,配合H-307养护剂涂刷,7天强度达到42MPa,未出现开裂。
重力砂浆灌注最怕跑浆和气泡。实际操作中,模板底部缝隙必须用塑料胶带或密封胶条封死,侧模建议采用钢模板,避免木模板吸水导致砂浆失水。灌注时从一侧连续注入,利用重力将空气从另一侧挤出。如果发现模板有轻微渗漏,必须立即用快干水泥封堵并补浆。以某城市高架声屏障工程为例,我们采用竹条配合钢钎沿模板边缘缓慢插捣,排出气泡后,28天抗压强度达到58MPa,比未排气的试块高出12%。
验收时不能只看28天强度,还要关注纵向膨胀率和抗冻性。根据QB/ZBJC重力砂浆002-2010标准,1天纵向膨胀率≥0.02%,这是保证砂浆与钢板紧密贴合的关键。抗冻性检测需经历128次冻融循环,脱落量≤1000g/㎡才算合格。现场简易检测方法:灌注后24小时,用回弹仪测试表面强度,夏季型应≥20MPa,冬季型≥5MPa(因养护温度不同)。如果发现砂浆表面有细微裂纹,应立即用环氧树脂修补,避免后期渗水导致钢板锈蚀。
最常出现的问题是砂浆灌注后表面起皮,原因是终凝前未及时压光。正确做法是:在初凝后终凝前(约1-2小时),用抹刀将表面压实抹平,然后覆盖塑料薄膜保湿。另一个通病是强度增长缓慢,往往是因为养护温度不足——夏季型施工后24小时内环境温度应≥5℃,冬季型则需≥-15℃。如果现场温度低于标准,必须使用加热毯或蒸汽养护。以某铁路声屏障项目为例,我们采用电热毯包裹模板,保持温度10℃恒温养护48小时,3天强度即达到设计值的85%。
