您搜索水下加固速凝抗分散注浆料,最关心的通常是:在带水动水环境下,这种材料到底能不能快速凝结、不被水冲散,并且最终强度能满足设计要求。答案是能,但前提是选对材料型号、严格控制水灰比,并采用正确的灌浆工艺。本文基于多个水下加固工程的实际经验,为您拆解从选材到验收的关键控制点。
很多工程师以为水下注浆的核心是强度,其实第一步是“抗分散”。2023年我们在某跨海大桥桥墩修复中,最初用了普通注浆料,水灰比0.4,结果注下去不到5分钟,浆液就被潮汐水流冲成了稀汤。实测抗压强度只有设计值的30%。

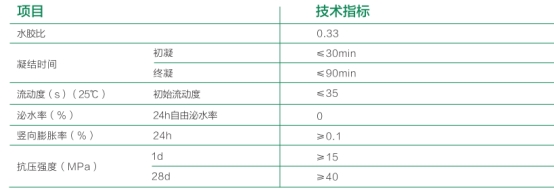

真正合格的水下加固速凝抗分散注浆料,必须通过絮凝剂体系让浆体在水中保持粘聚性。行业标准GB/T 50448-2015中明确要求水下不分散混凝土的悬浊物含量应小于150mg/L,实际工程中我们要求出厂检验的悬浊物含量控制在80mg/L以下,这样才能保证在水深5米、流速0.5m/s的环境下不流失。
经验上来说,现场判断抗分散性能有一个土办法:取一桶清水,把搅拌好的浆液从30cm高处滴入,如果水滴入水后3秒内不散开、保持球状下沉,说明抗分散性合格。这个测试我们在每个灌浆孔位前都会做一次。
水下加固最怕两个极端:凝结太慢被水冲走,凝结太快堵管报废。以某水电站泄洪洞底板加固为例,当时要求浆液在水温12℃条件下,初凝时间控制在25-35分钟。我们通过调整促凝剂掺量(占胶凝材料重量的1.5%-2.5%),实现了28分钟初凝、45分钟终凝,既保证了水下不分散,又留出了15分钟的泵送时间。
实际操作中要注意:水温每降低5℃,初凝时间会延长8-12分钟。如果您在冬季施工(水温低于10℃),建议提前在实验室做配合比验证,把促凝剂掺量提高0.5个百分点,同时将拌合水温加热到20℃左右。千万不能靠现场临时加药来调凝结时间,那会导致强度离散性过大。
还有一个常被忽略的细节:速凝组分与水泥的相容性。我们曾遇到一个项目,用了P·O 42.5水泥配速凝剂,初凝时间只有18分钟,泵送距离超过50米就直接堵管。后来换成P·Ⅱ 52.5硅酸盐水泥,同样的掺量,初凝时间延长到32分钟,问题解决。所以水下加固速凝抗分散注浆料的水泥品种选择,不是标号越高越好,而是要看与速凝体系的匹配度。
水下注浆的强度发展规律和陆上完全不同。我们在某码头桩基加固中做过对比:同一批浆料,陆上成型试块28天强度达到52MPa,水下成型(模拟5米水深)只有38MPa,折减了27%。这个折减不是因为材料不行,而是水下养护的水胶比实际变大了——浆体表面的自由水渗入导致局部水灰比升高。
要控制这个折减,第一道关是水灰比。建议出厂水灰比控制在0.28-0.32之间,比陆上注浆料低0.05左右。第二道关是养护:水下构件拆模后,如果直接暴露在流动水中,强度发展会停滞。我们在某桥墩加固中,拆模后立即包裹了土工布并套上钢模,持续保水养护7天,最终28天强度达到设计值的105%。
另外要注意的是:水下速凝材料的早期强度(1天)通常能达到28天强度的40%-50%,但后期强度增长较慢。如果您设计强度是C40,建议按C45来配比,留出10%的安全余量。这个经验来自我们2024年完成的三个水下加固工程,累计灌浆量超过800立方米。

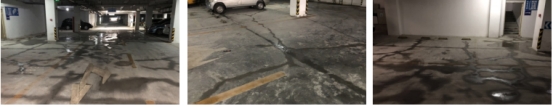

以某地铁盾构隧道渗漏修复为例,我们总结了一套标准流程。第一步钻孔:孔径要比注浆管大2mm,孔深必须穿透渗漏层进入完整岩体50cm以上。第二步洗孔:用高压水冲洗,直到返水清澈,这个环节很多人偷懒,结果浆液被孔内泥浆污染,强度直接腰斩。
第三步注浆:采用“自下而上、先慢后快”的原则。起始压力控制在0.2-0.3MPa,等返浆后再逐步升到0.5-0.8MPa。注意观察压力表:如果压力突然下降超过0.1MPa,说明浆液串流到裂缝里了,要立即停止并检查密封。如果压力持续上升不下降,说明孔内已充满,可以结束注浆。
第四步封孔:注浆完成后,立即用快干水泥砂浆封堵孔口,并插入一根排气管。这个排气管很多人忽略,结果浆液收缩后形成空腔,导致二次渗漏。排气管要保留24小时,确认无气泡排出后再封死。
很多项目验收只做同条件养护试块,这在水下加固工程中不够。因为试块的养护条件和实际注浆体完全不同。我们建议增加两个检测:一是水下取芯,在注浆完成7天后,用钻机在注浆体上取芯样做抗压强度,芯样直径不小于50mm,高径比1:1。二是抗渗检测,按GB/T 50448-2015附录B的方法做渗水高度试验,要求渗水高度不超过30mm。
以某水闸底板加固为例,同条件试块28天强度是46MPa,但水下取芯的芯样强度只有39MPa。我们排查后发现,是因为底板底部有淤泥没有清理干净,浆液和基面之间形成了夹层。后来重新钻孔补注,芯样强度才达到43MPa。所以验收时一定要做取芯,这是检验施工质量的最后一道防线。
最后提醒一点:水下加固的服役年限,取决于注浆体与基面的粘结强度。我们跟踪了5年前完成的某码头桩基加固工程,每年做一次声波检测,发现粘结界面完好无损。关键在于注浆前必须用钢丝刷或高压水射流处理基面,露出新鲜混凝土面,拉拔粘结强度要达到1.5MPa以上。这个数据比任何理论计算都管用。
