搜索“钢结构垫板灌浆料”的同行,通常是在做钢结构柱脚安装或设备基础二次灌浆时,遇到了垫板下方空隙填充不密实、强度上不去、或者收缩开裂的问题。本文直接讲清楚如何选材、如何施工才能保证垫板受力均匀,并补充了实际工程中容易忽略的细节。
很多采购人员只看灌浆料的强度标号,比如C60、C80。但对于钢结构垫板灌浆这个场景,更重要的是流动度和竖向膨胀率。根据GB/T 50448-2015《水泥基灌浆材料应用技术规范》,用于垫板灌浆的材料,初始流动度应≥300mm,30分钟流动度保留值应≥260mm,这样才能保证浆料在狭窄的垫板间隙里自动流平。竖向膨胀率控制在0.02%~0.1%之间,太小起不到补偿收缩作用,太大会顶起垫板导致标高偏差。经验上来说,垫板厚度超过20mm时,优先选用骨料粒径≤4.75mm的细骨料型灌浆料,避免粗骨料卡在缝隙里。

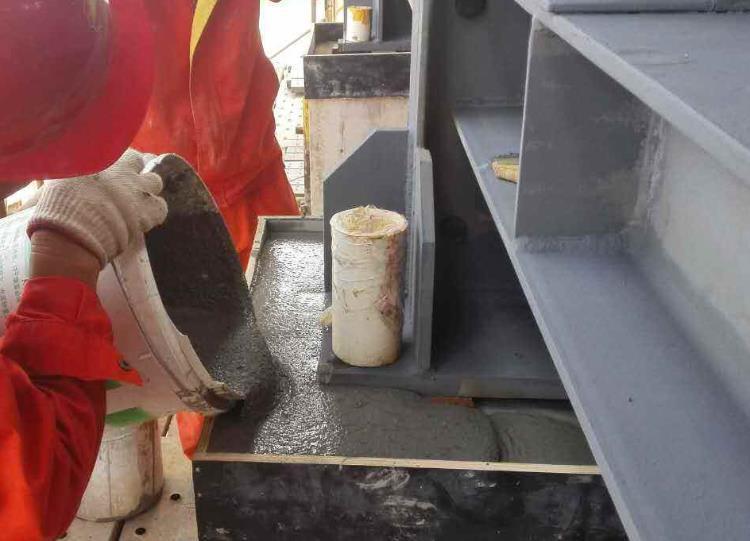

实际操作中,垫板灌浆最常见的质量问题是“空鼓”,根源在于基面处理不到位。混凝土基础表面必须凿毛,露出粗骨料,然后用高压水枪冲洗干净,浇筑前保持湿润但无明水。钢垫板底面要用角磨机打磨除锈,露出金属光泽。以某大型厂房钢柱垫板灌浆为例,我们当时在垫板四周用快干型封边砂浆支模,模版高度比垫板高出10mm,确保灌浆层厚度不小于30mm。如果垫板面积超过0.5㎡,建议在垫板中心预留排气孔,否则空气排不出去,灌浆层里会形成蜂窝。
很多现场工人凭经验加水,导致浆料离析或流动性不足。标准做法是:用电子秤称量灌浆料干粉,按厂家推荐的水料比(通常为12%~14%)加水。搅拌时先加水后加料,用低速手电钻搅拌器(转速≤600rpm)搅拌3~4分钟,静置1~2分钟消泡后再灌浆。切忌二次加水,否则强度会下降20%以上。在冬季施工时,水温应控制在15~25℃,环境温度低于5℃时需采取保温措施,否则凝结时间会延长到8小时以上。
垫板灌浆必须从一侧连续注入,让浆料从另一侧自然溢出,这样能排净空气。灌浆速度要快,单块垫板的灌浆时间控制在10分钟内完成。如果垫板尺寸超过1m×1m,建议分两次灌浆,中间间隔不超过30分钟。灌浆过程中用橡胶锤轻敲垫板侧面,帮助浆料流动和排气。以某桥梁支座垫板灌浆为例,我们实测了灌浆后24小时的强度,达到设计值的85%以上才能开始上部结构安装。养护期不少于7天,前3天保持湿润,覆盖湿布或喷洒养护剂。
材料出厂报告只能证明批次合格,现场必须同步制作同条件养护试块。每批灌浆料(不超过50吨)至少留置一组抗压试块(100mm×100mm×100mm),尺寸换算系数取0.95。验收时用0.5kg小锤敲击垫板,听声音判断是否有空鼓,空鼓面积超过5%必须返工。参考GB 50204-2015《混凝土结构工程施工质量验收规范》第7.4节,灌浆层厚度偏差控制在±5mm以内,垫板标高偏差不超过±2mm。实际操作中,我们还会用塞尺检查垫板与灌浆层之间的缝隙,0.1mm的塞尺不能插入才算合格。
