风电设备安装中,塔筒与基础的连接处、机舱底座等关键部位,必须使用高流动度、无收缩的特种灌浆材料。这种风电设备灌浆的核心作用是传递巨大荷载并补偿安装精度误差,直接关系到机组在20年设计寿命内的安全运行。选错材料或施工不当,后期维护成本会成倍增加。
风电设备灌浆料本质上是一种水泥基复合材料,但它的配方专门针对风机受力特点做了优化。普通建筑灌浆料抗压强度通常在C40-C60级别,而风机基础灌浆要求28天抗压强度普遍在C80以上,部分大兆瓦机型甚至要求C100。
区别更体现在抗疲劳性能上。风机承受的是长期交变荷载,普通灌浆料在数百万次循环后容易产生微裂缝。实际工程中,我们要求风电灌浆料的动弹性模量损失率在200万次疲劳试验后不超过5%,这是普通材料很难达到的指标。
另外,风机安装往往在野外进行,施工温度可能从零下10℃到40℃不等。普通灌浆料在低温下强度发展慢,高温下又容易速凝。好的风电专用料需要通过调整缓凝和早强组分,实现-5℃以上环境正常施工,且2小时抗压强度不低于20MPa,满足快速吊装的需求。

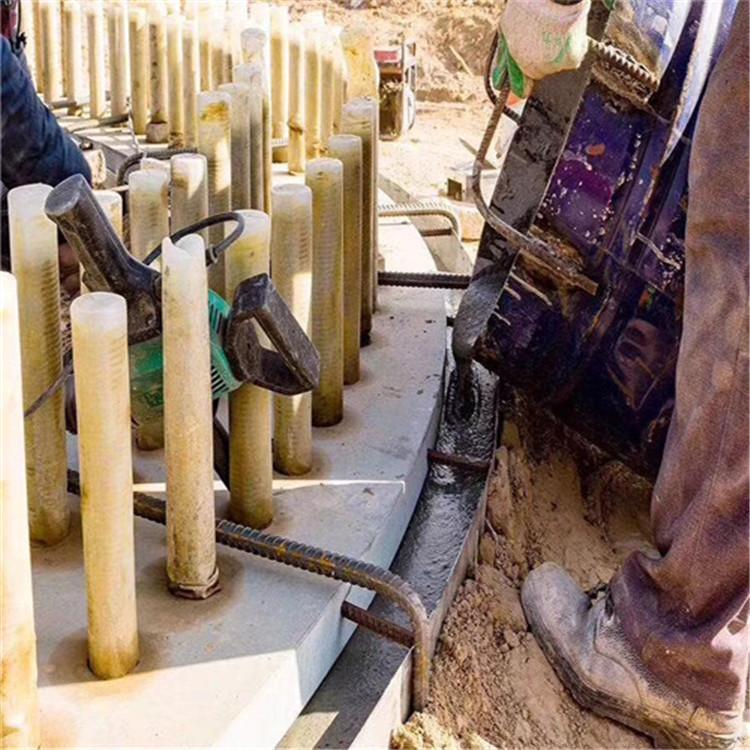

风机塔筒通过地脚螺栓或预应力锚栓固定在基础上,两者之间存在一个5-10厘米的安装间隙。这个间隙如果不用无收缩材料填充密实,机组运行时会产生微振动位移,长期下来螺栓会松动甚至断裂。
以某陆上2.5MW风机安装为例,塔筒底部法兰直径超过4米,灌浆层面积约13平方米。如果材料收缩率达到0.02%,就会产生约2.6毫米的缝隙。而标准要求灌浆后24小时竖向膨胀率控制在0.02%-0.05%之间,这样才能保证与钢板基材的紧密贴合。
实际操作中,我们遇到过用普通灌浆料修补后半年就出现空鼓的情况。敲击检查能听到空洞声,最后只能返工。使用风电专用灌浆料后,按照规范GB/T 50448-2015检测,竖向膨胀率稳定在0.03%左右,三年后复查仍然密实。
首先要看施工温度。冬季施工要选含防冻组分的早强型灌浆料,比如在-10℃环境下,普通料水化反应几乎停止,而专用料通过调整促凝剂掺量,可以在低温下正常水化。我们做过对比,5℃环境下专用料1天强度能达到30MPa,普通料只有8MPa。
其次要看流动度要求。塔筒底部灌浆往往通过一侧灌入、另一侧观察排气,要求流动度在初始30分钟内保持≥300mm。如果现场灌浆距离超过10米,建议选用超流态型,流动度能达到350mm以上,避免出现灌不到位的情况。
还要考虑施工时间窗口。风机吊装通常按小时计费,灌浆后要尽快达到拆模强度。一般要求6小时抗压强度不低于15MPa,这样吊车才能移位。如果项目在偏远山区,搅拌设备有限,也可以选用预拌干混料,现场加水搅拌即可,质量更稳定。
第一个细节是基面处理。很多现场工人直接把灌浆料倒在未凿毛的混凝土面上,这会导致粘结强度不足。正确做法是用高压水枪或钢丝刷清除浮浆,露出粗骨料,并提前24小时充分润湿基面,灌浆前确保表面无明水。
第二个细节是模板支设。塔筒底部灌浆模板必须用刚度足够的钢模或厚木模,且要密封严实。我们见过用薄铁皮做模板的,灌浆时直接胀开,浆料流得到处都是。模板高度应高出灌浆层上表面至少5厘米,并留出排气孔。
第三个细节是养护。风电灌浆料早期水化速度快,失水后容易开裂。灌浆完成初凝后,必须立即覆盖湿麻袋或土工布,并持续洒水养护至少7天。冬季施工还要加保温被,防止冻害。养护不到位,强度可能直接打七折。
第一个是江苏沿海某海上风电项目。现场湿度大、盐雾腐蚀严重,我们选用了抗氯离子渗透系数低于1.0×10⁻¹² m²/s的防腐型灌浆料。经过三年运行检测,灌浆层表面无锈蚀痕迹,与塔筒底板的粘结强度仍保持在2.5MPa以上。
第二个是云南山区某分散式风电项目。海拔3200米,昼夜温差超过20℃。普通灌浆料在白天高温下表面结硬,内部却未水化。改用低水化热型灌浆料后,内外温差控制在15℃以内,未出现温度裂缝。现场实测28天强度达到85MPa,满足设计要求。
第三个是新疆戈壁某大型风电基地。夏季地表温度高达60℃,且水资源匮乏。我们采用大流动度、低需水量的灌浆料,单方用水量比常规料减少15%,在高温下仍保持30分钟可施工时间。项目完工后一年回访,灌浆层无起砂、无开裂,设备运行平稳。
