停车场水泥地面起砂,根本原因是表层砂浆强度不足,被车轮反复剪切磨损。要彻底解决,不是简单刷一层水泥浆,而是要用专用薄层修补材料进行结构性修复。下面结合我15年现场经验,把水泥路面起砂的修补工艺和关键参数说清楚。

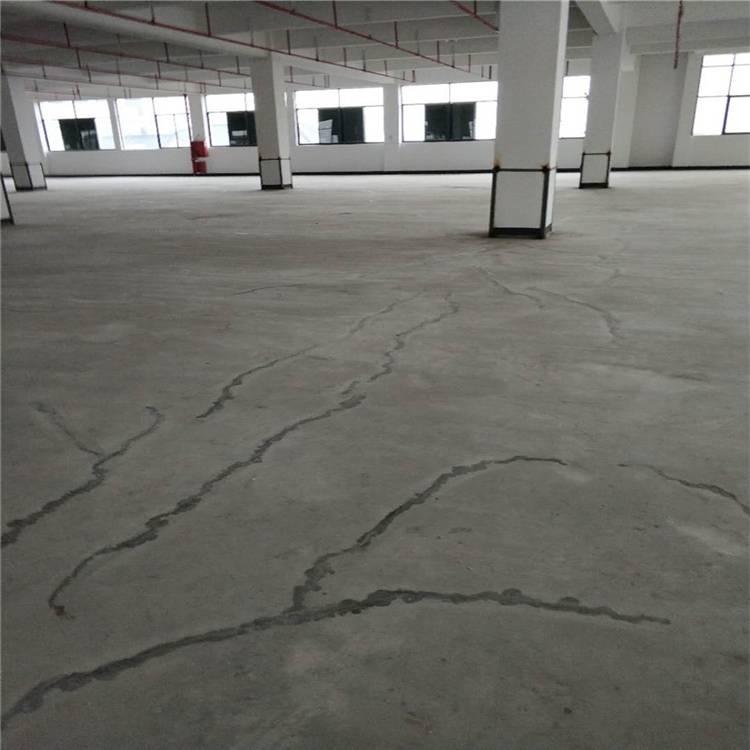

停车场混凝土路面起砂,多发生在混凝土浇筑后养护不到位或表层水灰比过大的区域。车轮起步、刹车产生的剪切力,会把松软的浮浆层直接磨掉。病害深度通常在3-5mm,但如果不处理,会继续向下发展。
薄层修补的核心,是用高粘结强度的聚合物改性水泥砂浆,在原有路面上做一层3-5mm的加固层。这层材料必须满足两点:一是与基层的粘结强度不低于1.5MPa(参考GB 50367-2013附录A的拉拔试验方法),二是修补后的表面耐磨度要达到原设计标号的1.2倍以上。
实际操作中,很多工人图省事直接抹素水泥浆,这根本粘不住。必须用专用的薄层修补料,其28天抗折强度不低于6.0MPa,抗压强度不低于40MPa,才能保证车辆碾压不脱落。
修补前先要划定作业区。用粉笔或警示胶带标出起砂范围,如果面积超过10平米,建议用路锥和警示带封闭施工区域。这一步不是为了好看,而是防止车辆碾压未固化的修补料,导致粘结失效。
标记完成后,用铣刨机或角磨机将起砂层整体刨除,深度控制在3-5mm。刨完后必须用高压水枪冲洗,把浮灰、油污彻底清掉。这里有个关键点:基层的含水率要控制在4%-6%之间,太干会影响粘结,太湿又会稀释修补料。
以我经历过的某物流园停车场项目为例,工人偷懒没做铣刨,直接刷界面剂就铺料,结果三天后整片起壳。所以这一步不能省,铣刨后的粗糙面能提供机械锁扣力,粘结强度比光滑面高30%以上。
清洁后的基面需要充分润湿。用洒水壶或水管将工作面淋透,让混凝土毛细孔吸饱水。润湿时间至少保持30分钟,直到表面不再渗水为止。这一步的目的是防止基层快速吸收修补料的水分,导致水化反应不充分。
润湿完成后,用高压风枪或吸水机清除表面明水。标准是“润湿无明水”——用手摸上去潮湿,但看不到水膜。如果残留明水,会稀释修补料表面的胶凝材料,形成薄弱层,后期照样起砂。
经验上来说,夏季施工时,润湿后要尽快施工,避免阳光暴晒导致水分蒸发过快。冬季施工则要注意基层温度不低于5℃,否则修补料的强度增长会延迟48小时以上。
快速结构修补材料的水料比要严格按厂家说明执行,一般是13%-15%左右。用电动搅拌器低速搅拌3-5分钟,直到浆料无干粉、无气泡,呈稠糊状。搅拌时间不够,材料里的聚合物没有完全分散,粘结强度会打折扣。
摊铺时,把浆料倒在处理好的基面上,用齿形刮板或长刮尺迅速刮平。厚度控制在3-5mm,太厚容易开裂,太薄耐磨层不够。刮平后,用抹子收光一遍,消除表面气泡和刮痕。收光时机很重要——浆料开始初凝时(约20-30分钟)进行,早了会带起浆料,晚了压不动。
修补完成后,立即覆盖塑料薄膜或喷涂养护剂,保持表面湿润养护至少24小时。期间严禁行人踩踏和车辆通行。48小时后可以开放轻载交通,7天后才能重载通行。这个养护周期是根据GB 50204-2015中关于混凝土养护的要求来的,不能图快。
修补完验收主要看三点:一是外观,表面平整、无起皮、无裂纹;二是粘结强度,用拉拔仪测试,不低于1.5MPa;三是耐磨度,用磨耗试验机检测,磨耗量不大于0.5g/cm²。
常见问题中,修补后出现空鼓,多半是基层没铣刨干净或明水没吹干。出现裂纹,可能是料太稠或养护不到位。出现色差,是因为新旧混凝土吸水率不同,可以用界面剂预处理来改善。
实际操作中,如果修补面积超过20平米,建议分块施工,每块间隔1.5米,避免材料收缩产生应力裂缝。分块缝后期用弹性密封胶填缝,既美观又能防止水渗入基层。
