后张法预应力梁浇筑完成后,应进行预应力拉伸工作。拉伸后的一个重要过程是孔压浆。预应力梁孔压浆是维持预应力拉伸及其锚固的重要工作。应继续向梁板孔进行压浆,因为孔很长,内部会有气体,所以一般采用真空辅助压浆工艺。在这里,天路编辑整理了预应力梁孔压浆的生产工艺和常见问题,供大家参考。
预应力梁孔道压浆准备工作
1、张拉结束后,取下多余的钢铰线,然后用混合砂浆密封锚头,然后组装密封罩,连接机械泵、压浆泵等服务设施,连接牢固,密封闷热;
2、施工前,清理锚垫板表面,确保整齐,安装石密封环,将密封罩与锚垫板内的螺孔对齐,用螺栓拧紧;
3、清除锚垫板内的压浆孔,确保压浆通道畅通;
4、确定料浆配合比,按配合比称重料浆材料;
5、检验材料、设备、配件的型号、规格、数量等是否符合要求;
6、按照真空协助压浆工艺进行各单元体连接,确保密封盖、管道各接头的密封。
7、检查供电,供电完全有效,方便。

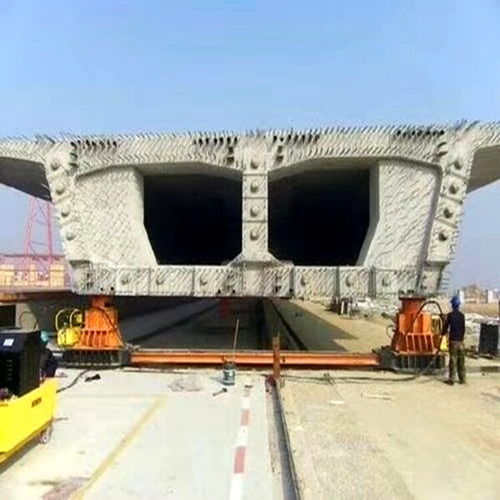

箱梁预制
二是预应力梁孔道压浆生产工艺
1、料浆制取
制作水泥浆时,严格执行实验明确的水泥浆配合比进行搅拌。搅拌前,应立即检查称重是否准确,称重偏差是否符合要求。确认无误后,应启动搅拌。压入单独孔道的浆料应保持连续压注,中间不应有浆料间距。此外,由于压入管道浆料的流动性指标,应保持在(18)±4)在S中间,在进入孔道之前,料浆要不断搅拌。
2、预抽真空
对管口进行密封解决,确保抽真空符合要求,密封锚具采用延展性水泥浆进行密封,密封后立即覆盖塑料薄膜进行维护,防止水泥浆水分流失过快,造成裂纹,压浆前的准备工作应精确组装真空附属设备并进行抽真空操作,使真空值达到(-0.06~-0.08)Mpa.
3、逐渐压浆
(1)浆泵高压橡胶管出口制作浆料。当浆料浓度与浆料桶中的浓度相同时,关闭浆料泵,关闭高压橡胶管浆料闸阀,将高压橡胶管浆料管收到孔中的浆料管,打开这两个浆料管闸阀逐步浆料。
(2)观察浆管的出浆情况,应达到孔道另一端的圆度,并在排气孔中排出与要求流动性相同的浆料。关闭出浆孔后,应保持不低于0.5Mpa,稳压期不低于3分钟。补浆时,让管道中的水-浆液从出口端自由排出,再次泵浆,直至出口端有均匀的浆料排出。在0.5Mpa的压力下,试压5分钟,重复1~2次。
在压浆过程中,每班应保留不少于3组的40组。×40×标准养护样品160mm,标准养护28d,并检查其抗拉强度和抗折强度作为压浆质量评定的依据。
4、保持真空压力
当管道灌浆充满所有管道并溢出到机械泵前的透明管道时,可以停止抽真空。当管道末端的浆料流动度与进浆口相似时,进行稳压3分钟,关闭进浆闸阀,完成灌浆过程。
