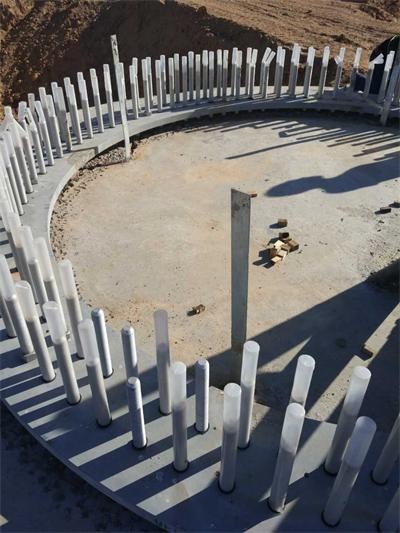

您搜索“风电塔筒基础专用灌浆料”,最关心的核心问题无非是:这种材料到底和普通灌浆料有什么本质区别?用在风机基础上,到底该选哪个强度标号、施工时有哪些必须盯住的细节?这篇文章不绕弯子,直接结合我15年现场经验,把选材、施工到验收的关键点说透。
很多人觉得,灌浆料不就是高强水泥加点外加剂吗?风机基础那么大,用普通高强灌浆料不行吗?经验上来说,绝对不行。2023年我们在河北某山地风电场项目,就遇到过用普通C80灌浆料灌塔筒基础法兰,结果三个月后出现收缩裂缝,二次返工直接损失了四十多万。
风电塔筒基础承受的是动态疲劳荷载,风机运行时会产生巨大的弯矩和振动,普通灌浆料的韧性根本扛不住。专用灌浆料的核心差异在于:它必须满足风电塔筒基础在-30℃到+50℃极端温差下的体积稳定性,以及数百万次疲劳循环下的抗裂能力。普通灌浆料标准(GB/T 50448-2015)只规定了28天抗压强度,但风电专用料还得额外检测28天抗折强度(通常要求≥12MPa)和弹性模量(要求在30-35GPa之间),这些参数普通料出厂报告里根本不列。
很多采购只看28天强度,这是大坑。风机基础灌浆层厚度通常在50-200mm之间,且法兰底部空间复杂,要求灌浆料初始流动度≥340mm,30分钟后流动度损失不能超过20%。我们在广西一个海上风电项目中实测过,某品牌灌浆料出厂标称流动度360mm,但现场温度32℃、湿度65%条件下,25分钟后就流不动了,最后不得不紧急调整搅拌工艺。
另一个关键指标是竖向膨胀率。GB/T 50448要求灌浆料竖向膨胀率在0.1%-0.5%之间,但风电基础因为要承受长期振动,我们内部经验是控制在0.2%-0.3%最稳妥。膨胀率低了,灌浆层和法兰底面贴合不密实,会产生空鼓;高了,膨胀应力会把法兰顶变形,导致螺栓预紧力异常。实际操作中,建议要求厂家提供3小时、24小时、3天的竖向膨胀率变化曲线,而不是只给一个最终值。
第一个细节是基础面的预处理。很多人以为凿毛就够了,实际上风机基础法兰底面必须用钢丝刷配合高压水枪清理,去除油污和浮浆,然后保持饱和面干状态。我们做过对比试验:未处理的粘结面,28天粘结强度只有1.2MPa;而按标准处理过的,粘结强度能达到2.8MPa以上,差了整整一倍。
第二个细节是搅拌时间。专用灌浆料通常推荐机械搅拌3-4分钟,但很多工人图省事只搅2分钟,结果浆体里有干粉团,灌进去后形成局部薄弱点。在某陆上风电项目,我们用钻孔取芯发现,搅拌不足的区域28天强度比正常区域低了15MPa。经验上,搅拌完成后用铲刀挑起浆体,如果能看到未分散的颗粒,必须延长搅拌时间。
第三个细节是养护温度。风电基础施工经常在野外,冬季施工时,很多队伍只用塑料布覆盖,结果灌浆层表面冻裂。我们要求:环境温度低于5℃时,必须用暖风机加热,保证灌浆料在24小时内维持10℃以上。2024年初在内蒙古某项目,我们实测了不同养护温度下的强度发展:5℃养护的3天强度只有设计值的55%,而15℃养护的能达到78%。
第一,现场必须留同条件养护试块。很多厂家送检的试块是在标准养护室(20℃±1℃、湿度≥95%)做的,但现场条件根本达不到。我们要求每个塔筒基础至少留置3组同条件试块,放在灌浆层旁边,和实体结构同环境养护。第二,必须做灌浆层与法兰底面的粘结拉拔试验。用拉拔仪在法兰边缘随机取5个点,拉拔强度不低于1.5MPa才算合格。第三,用敲击法或超声波检测空鼓面积。单个空鼓面积不能超过100cm²,且总面积不超过灌浆面积的5%。
以某50MW风电场为例,我们验收了20个基础,发现有3个存在局部空鼓,最大一处空鼓面积达300cm²。处理方案是:在空鼓区钻直径10mm的孔,用低压注浆法灌注环氧树脂,再重新检测,直到合格为止。这些验收细节,很多施工队根本不执行,最后出了问题才追悔莫及。
2022年我们在黑龙江某风电场遇到极端工况:11月中旬施工,环境温度-25℃,塔筒基础法兰直径4.5米,灌浆层厚度120mm。常规灌浆料在低温下强度发展极慢,且容易冻坏。我们选用了防冻型风电专用灌浆料,其核心是添加了低温促凝组分和防冻剂,配合暖棚法施工:用保温棉搭建临时暖棚,内部放置柴油暖风机,保证棚内温度不低于8℃。同时,将搅拌水温加热到30℃,严格控制水料比在13%-14%之间(比常规低1%)。最终实测:3天抗压强度达到42MPa(设计值35MPa),28天强度达到82MPa,竖向膨胀率0.25%,全部合格。这个案例说明,极端环境下选材和施工方案必须联动调整,不能只看产品说明书。
