行业资讯
设备基础灌浆后出现裂缝、螺栓松动,根本原因在于材料在硬化过程中产生了体积收缩。无收缩灌浆材通过膨胀组分补偿了这种收缩,确保灌浆层与基材紧密贴合,这是解决设备精确定位和荷载传递问题的核心。
在大型设备安装、桥梁支座垫石或钢结构柱脚施工中,灌浆层最常见的质量问题就是脱空和开裂。传统水泥砂浆在硬化时体积会收缩约1%-2%,导致灌浆层与底板之间形成缝隙。无收缩灌浆材是一种经过特殊配方的水泥基复合材料,其核心原理是利用钙矾石或氧化镁等膨胀源,在塑性阶段和硬化初期产生0.01%-0.05%的微膨胀,正好抵消后续的干燥收缩和温度收缩。
以某桥梁支座灌浆项目为例,设计图纸要求支座下垫层厚度为50mm,强度等级C50。现场采用普通砂浆灌注,7天后检查发现支座边缘出现2mm宽的缝隙,用塞尺一测,深度达到15mm。这属于典型的收缩裂缝,直接影响了支座受力均匀性。后来改用符合GB/T 50448-2015标准的无收缩灌浆材,同样厚度和强度等级,28天检测无任何脱空,抗压强度达到58.2MPa。
实际操作中,这类材料主要用于设备基础二次灌浆、地脚螺栓锚固、梁柱节点加固和预应力孔道压浆。它的核心价值不在于强度比普通混凝土高多少,而在于能保证灌浆层100%填充,不留空隙。
拿到一份无收缩灌浆材料的产品说明书,别急着看价格,先盯住三个指标:流动度、竖向膨胀率和抗压强度。按照GB/T 50448-2015的规定,用于设备基础二次灌浆时,初始流动度应≥290mm,30分钟后的流动度保留值≥260mm。流动度不够,意味着灌浆料无法流进螺栓孔和底板下方的狭小空间。
竖向膨胀率这个参数最容易被忽略。规范要求限制膨胀率在0.02%-0.05%之间。膨胀率太小,补偿不了收缩;膨胀率太大,超过0.1%,反而会把设备底板顶起来,造成螺栓受力不均。经验上来说,现场搅拌时加水量必须严格控制,每超出推荐用水量1%,膨胀率会下降约0.01%,强度也会降低5-8MPa。
抗压强度方面,常规工程要求1天强度≥20MPa,3天≥40MPa,28天≥60MPa。但要注意,这个强度值是在标准养护条件下(20℃±2℃)测得的。冬季施工时,如果环境温度低于5℃,强度发展会明显滞后,28天强度可能只有标准养护的70%。
搅拌工序看着简单,却是翻车高发区。很多施工队习惯用人工搅拌,或者用普通混凝土搅拌机。无收缩灌浆材必须采用强制式搅拌机,转速不低于1000转/分钟。人工搅拌时,材料中的高效减水剂和膨胀组分无法均匀分散,会导致局部膨胀过大或强度不足。以某电厂汽轮机基础灌浆为例,工人用铁锹搅拌了10分钟,结果灌浆后3天就出现局部鼓包,检测发现那个位置的膨胀率达到了0.12%,超标2倍多。
搅拌时间控制在3-4分钟,先加水后加料。水温也很关键,理想水温是15-25℃。水温超过35℃,浆体凝结时间会缩短40%以上,还没灌完就初凝了。水温低于5℃,浆体粘度增大,流动度下降50mm以上。现场最好备一个红外测温枪,随时测水温。

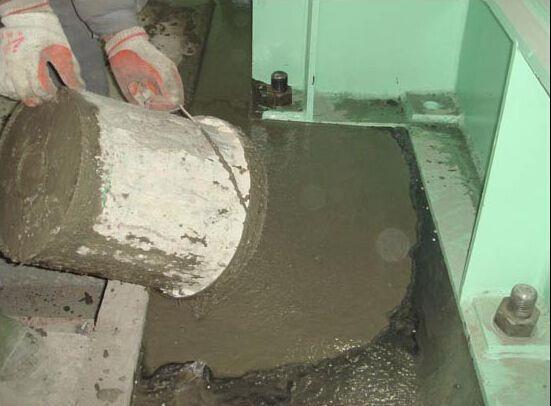

灌浆时要从一侧连续浇筑,不能从两侧同时灌。利用浆体的自流平特性,让空气从另一侧排出。对于高度超过300mm的灌浆层,必须采用高位漏斗法,利用重力势能增加流动压力。实际操作中,灌浆速度控制在每分钟上升高度不超过100mm,太快容易裹入气泡。
无收缩灌浆材的养护比普通混凝土严格得多。灌浆完成后2小时内,必须用湿布或塑料薄膜覆盖,防止表面水分蒸发。这个阶段如果失水,不仅强度会降低10%-15%,还会因为表面干缩导致微裂缝。以某地铁轨道道床灌浆为例,夏季施工时温度达到32℃,工人没有及时覆盖,2小时后表面就出现了头发丝般的裂纹,虽然不影响短期使用,但运营半年后裂纹扩展到了3mm宽。
养护时间至少7天,前3天是关键期。冬季施工时,养护温度不得低于10℃。如果环境温度在0℃以下,必须采用暖棚法或电热毯加热,同时使用防冻型灌浆材。经验上来说,温度每降低10℃,28天强度会降低约15%。反过来,养护温度超过40℃,强度反而会下降,因为高温导致水化反应过快,内部结构疏松。
拆模时间也有讲究。侧模在灌浆后24小时可以拆除,但底模必须等到强度达到设计值的70%以上才能拆。以C60强度等级为例,20℃条件下大约需要3天,5℃条件下则需要7天以上。提前拆模会导致灌浆层底部悬空,产生沉降裂缝。
去年处理过一个桥梁支座灌浆质量事故。某立交桥在支座更换施工中,采用了某品牌的灌浆材料,28天强度检测合格,但半年后支座出现3mm的偏位。现场凿开灌浆层发现,靠近支座底板的5mm范围内全是疏松层,强度只有20MPa。问题出在哪儿?施工时工人为了增加流动度,擅自多加了10%的水,导致浆体离析,粗骨料下沉,细颗粒和水分上浮,在底板下方形成了薄弱层。
改进方案很简单:严格按照说明书控制用水量,并在灌浆前用界面剂处理支座底板。界面剂能提高新老混凝土的粘结强度,从原来的0.8MPa提高到2.1MPa。同时,在灌浆层中预埋了2根直径10mm的通气孔,确保空气完全排出。整改完成后,经过一年的监测,支座位移量控制在0.5mm以内,完全满足设计规范要求。
这个案例说明,材料本身没问题,但施工细节决定成败。作为技术负责人,我要求现场必须做两件事:一是每次灌浆前做流动度测试,记录数据;二是灌浆后24小时内每小时测一次温度。这些数据既是质量追溯的依据,也是优化配合比的参考。
