您好,欢迎访问新材料科技有限公司!

客服电话158-3832-6188

行业资讯
您的位置: 主页 > 建筑材料行业资讯 > 行业资讯

预制节段拼装结构拼缝胶

发布日期:2023-04-14 08:52浏览次数:
预制节段拼装结构拼缝胶

5预制阶段接缝胶的施工工艺及要点:

⑴组装施工方案明确-⑵预制阶段到位-⑶清理组装面-⑷阶段试拼,调整-⑸配胶-⑹拼凑面表面点胶-⑺宣布组装-⑻增加临时预应力-⑼消除漏胶-⑽干固-⑾增加永久预应力-⑿索孔压浆-⒀后面施工

1.根据设计要点,明确施工方案。

2.组装架桥机,预制节段梁运输到位,按建立阶段组装顺序准备吊装组装。

3.清理箱梁拼凑面上的烟尘、硬石屑和混凝土沉积物,必须保证阶段端口整洁,防止后续预应力张拉出现缺陷。

4.吊装预制阶段,与组装块连接试拼。先进行初步匹配,然后用仪器进行精调。试拼符合要求后,估计装配间隙总宽度便于操作不同部位的涂胶厚度。锁定装配视角后,将吊块移动约40cm,便于点胶。为避免预制阶段接缝胶在临时预应力张力时挤压进入预应力管道,预应力支管组装约3mm海绵垫圈

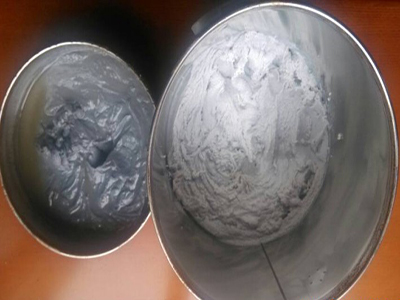

5.根据事先可能的涂胶量,按照介绍的配胶比例称重A、B两组分,在干净的容器中用低速电动搅拌机搅拌,直到颜色完全均匀。

6.2连接胶拼面采用刮刀刮预制阶段接缝胶,单层厚度控制在3mm左右,试拼中间隙宽部分可多涂。涂刮胶时,必须先上,方向一致,对称。

7.宣布待拼阶段与已拼段的定位连接,张拉第二段顶部和底部版本的临时预应力,增加胶接头约1-2MPa的预压应力,使两段收缩卡紧,接头宽度控制在1-2mm,确保接头有胶溢出,粘贴紧密。

8.刮去接缝漏胶,确保各管口无漏胶堵塞,遮盖防雨。防止干固过程中振荡。

9.预制阶段接缝胶完全固化后,张拉永久预应力,消除临时预应力,进行下一次跨施工。

预制阶段接缝胶注意事项:

预制阶段,接缝胶密封保存在工作温度为5℃-25℃的阴凉干燥仓库内,不得在室外积聚或下雨,包装打开后不得长期储存;不同品种的粘合剂和A、B2组分应显著标记储存,防止混合。自生产之日起,包装完好时有效储存期为12个月。

预制阶段的接缝胶不是易燃、易爆、有害的危险品,可以用一般的交通工具运输。在运输过程中,包装、暴露或雨水不得损坏,不得倾斜或颠倒。

施工队伍应采取必要的安全措施(如戴口罩、手套、护目镜、安全帽等),注意防火,保持良好的通风。如果你不小心弄到皮肤或衣服上,你可以立即擦干净,用大量的水冲洗;如果你不小心吞咽或溅到眼睛里,请立即去看医生。


总结:以上这篇文章就是
预制节段拼装结构拼缝胶
的讲解,如果还想了解更多关于预制节段拼装结构拼缝胶这个产品,欢迎关注联系本公司
  • 联系方式
  • 新材料科技有限公司
  • 联系人:杨经理
  • 24小时服务热线:15838326188
  • 扫一扫,关注我们

    联系我们

    邮 箱:15838326188@139.com

    手 机:158-3832-6188

    热 线:158-3832-6188

    地 址:上海市-金山区-卫昌路

    Copyright © 2002-2020 备案号:豫ICP备20012106号-5

    在线客服
    服务热线

    服务热线

    158-3832-6188

    微信咨询
    返回顶部
