第一,产品优势
1、防腐蚀,微膨胀,阻锈。
2、流动性高,不泌水,不分层。
3、浆后强度更高,密度更高,耐久性更高,预应力钢筋不生锈,浆料饱和,微膨胀,高冲压,可一次性浆料施工,管道内浆料密实无间隙。
材料试配
在管道灌浆之前,应提前测试所用的灌浆材料。水泥、高效减水剂、微膨胀剂、矿物掺合料、水等各种材料的称重应准确到±1%(均以质量计算)。水胶比不得超过0.33.经试验验证,各种浆料特性质量标准均符合上述技术参数表规定后方可使用。
三是施工设备及称重精度。

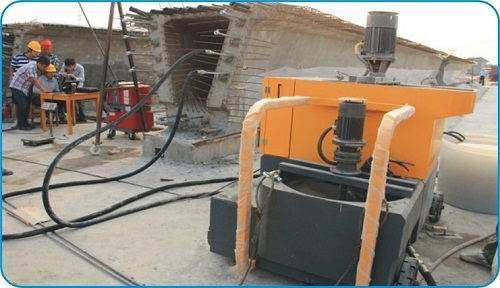

1、施工设备搅拌机的转速不低于1000r//min,浆料叶片的最大角度速度应控制在15m/s以内。浆料叶片的形状应与转速一致,并能满足在规定时间内搅拌均匀的需要。压浆机采用旋转浆泵。气压表的最小分度值不应大于0.1MPa,最大程度应在25%-75%的工作实际压力范围内。储罐应该具有混合功能。如果采用真空辅助灌浆技术,机械泵应能实现0.092MPa的负压。
2、在配置料浆搅拌物时,称重精度应精确到水泥、泥浆、水称重。±1%(全部按质量计算)。所有计量器具均应在有效期内通过法定计量检测达到标准。
混合工艺四、混合工艺
1、搅拌前,首先清洁施工设备。清洗后的设备不应有沉淀物和水,并检查搅拌机的过滤器。当灌浆材料从搅拌器进入储罐时,应通过过滤器,过滤器空格不应超过3毫米。×3mm.
2、混合料浆的操作顺序为:在搅拌机中加入80%-90%的具体搅拌水,启动搅拌机,均匀加入所有的混合剂,边加边搅拌,然后均匀加入所有的水泥。加入所有粉末后,搅拌2分钟。;接着加入剩下的10%-20%的搅拌水,再搅拌2分钟。.
3、搅拌均匀后,每10盘检查一次现场出机流动性实验,其流动性可在相关关键性能参数规定的范围内通过滤网进入储罐。浆料应继续在储罐中搅拌,以确保浆料的流动性。施工过程中不允许因流动性不足而额外放水。
压浆工艺五、压浆工艺
1、在压浆之前,应该消除梁体孔道内的杂物和水。
2、在将浆料压入梁体孔道之前,应先打开浆料泵,使浆料从浆料喷嘴排出少量,以消除浆料管道中的气体、水和浆料。当排出浆料的流动性与搅拌罐中的流动性一致时,可以逐渐压入梁体孔道。
3、主要压浆压力不应超过0.6MPa.压浆冲压度应达到孔道另一端的圆度,并在排气孔中排出与所需流动性相同的浆料。关闭出浆口后,保持稳压期不低于0.5MPa,稳压期不低于3分钟。
4、对于连续梁或压力灌浆,让管道中的水-浆混液从出口处自由排出。再次泵浆,直到出口端排出均匀的浆料,在0.5MPa的压力下试压5分钟。.这个过程应该重复1-2次。
5、压浆后要从锚垫板压/出浆孔检查压浆的密实情况,如有不实,要及时补灌,确保孔道完全密实。
6、若采用真空辅助压浆工艺,在压浆前应先抽真空,使孔道内的真空值保持在-0.06MPa~-0.08MPa中间。真空值稳定后,应立即打开管道压浆端闸阀,同时打开压浆泵进行连续压浆。
7、压浆顺序先下后上,同一管道的压浆应连续一次完成。从混合料浆到压入梁体的时间不得超过40分钟.
8、在压浆过程中,每孔梁应制作3组标准养护样品(40毫米)×40mm×160毫米),进行抗拉强度和抗折强度试验。并统计压浆。记录项目应包括:压浆材料、配合比、压浆日期、搅拌时间、出机流动性、浆料温度、工作温度、试压压力及时长度、(真空值)、现场压浆责任人,监理人员等。
