施工技术
1通则
1.1为了规范水泥基灌浆材料的使用,特制定本规程,以满足工程、维护和使用要求的性能,保证质量和数量,提高工作效率,提高效率。
1.2在水泥基灌浆材料施工过程中,除符合本规定外,还应符合现行混凝土结构工程施工及验收的有关规定。
2施工准备
2.1水泥基灌浆材料开工前,应准备搅拌器具、灌浆设备、模板及维修物品。
2.2水泥基灌浆材料配置:

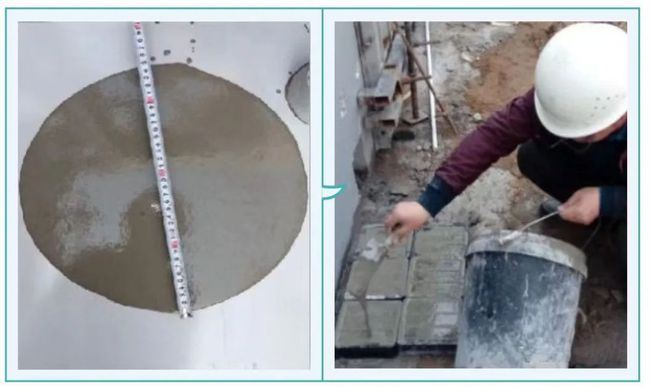

1搅拌水泥基灌浆材料时,一般应根据推荐的需水量增加加水量。饮用水应用于搅拌用水,其他水源应符合现行混凝土搅拌用水标准。
2水泥基灌浆材料的搅拌可以是机械搅拌或人工搅拌。在选择机械搅拌时,搅拌时间一般为1~2分钟。.在使用人工搅拌时,首先要加入2/3的需水量搅拌2min,然后再加入剩余的需水量搅拌至对称。
3现场使用时,严禁在水泥基灌浆材料中加入减水剂、外掺料。
四是设备二次灌浆
4.1设备二次灌浆前,应根据实际情况选择相应的灌浆方法。
施工准备工作4.2:
1清理设备基础表面,不得有碎石、浮浆、灰层、油渍、脱膜剂等杂务。注浆前24小时,设备基础表面应充分浸湿。注浆前1小时,应吸收存水。
2根据灌浆施工图架模板,模板不能跑浆。
3模板顶部标高应高于设备底座上表面50毫米。.
4如果在灌浆过程中出现跑浆情况,应妥善处理。
水泥基灌浆材料的配置应按本规定进行。
4.4非常长的设备和路轨基本灌浆,应采用按段施工。每段距离应为10m。
4.5采用上位漏斗法注浆,应逐步从设备基座中间注浆。
4.6水泥基灌浆材料进行二次灌浆时,应符合下列规定:
第一,水泥基灌浆材料进行二次灌浆时,需要从一侧注浆,直至另一侧溢出,不能同时从四侧注浆。
2注浆开始后,必须继续进行,不能中断,并且尽量减少注浆时间。
3注浆过程中禁止振捣,必要时用竹板条进行引流。
每一次注浆层厚度不应超过100毫米.
5具有剪力坑的设备基础,先灌剪力坑,24小时后可进行二次灌浆。
6设备基础灌浆完成后,要去除的部分需要在灌浆层终凝时解决。
7不要将已经运行的设备的振动传递给准备灌浆的设备基础。如有上述情况,应在二次灌浆时关闭,以防止未硬化的灌浆层损坏。关闭时间应符合拆模时间的规定。
